产品总是延期?先守住需求边界:一套猫爪边界法实操手册

1 评论 1024 浏览 0 收藏 19 分钟

开篇:凌晨的瞬间

凌晨2:17,我盯着飞书群里程序员阿牛发来的消息:”陆啊,后台分层逻辑要重写,上线至少延期3天。”
我的爪子悬在键盘上——不是气的,是不知道该怎么回。
往前翻聊天记录,运营柯基下午刚发过:”竞品上周就上了这个功能,我们再不上,老板下季度预算可能要砍。”产品评审会上,设计孔雀”开屏”还在纠结按钮圆角是8px还是12px。
而我只是第一次独立带产品的新人,一只橘猫。
那是我做产品的第1800天。
这是我离”产品经理不是人干的活儿”这句话最近的一次。
你有没有发现一个诡异的现象:市面上教”怎么做产品”的文章多如牛毛,但几乎没有一篇文章把”怎么让产品按时上线”这件事从头到尾讲清楚过
  • 教需求分析的,不教排期
  • 教排期的,不教怎么跟程序员沟通
  • 教沟通的,不教需求变更怎么办
  • 教需求变更的,不教上线前的最后一公里
结果就是,新人产品经理第一次带项目上线,就像一只猫第一次面对无边的湖——知道要游过去,但完全没法规划。
今天这篇文章,我用一只猫的视角,把”按时上线”拆成5个关键节点、12个实操动作、3套话术模板
看完你能带走三样东西:
  1. 一张从需求冻结到上线的完整作战地图
  2. 三套”不撕逼也能推进”的沟通话术
  3. 一个让老板满意、开发尊重、自己省心的实操框架

第一章:先讲一个让所有新手崩溃的真相

产品延期,90%不是技术问题,是”需求边界”问题。
这是我踩过最大的坑。
第一次独立带项目时,我把PRD写得无比详细,自以为天衣无缝。
结果开发到一半,运营柯基说”这个数据标签不够用”,老板狼说”再加个Dashboard看板不过分吧”,设计孔雀说”这个交互状态之前没考虑到”——每个人都只提了”一点小需求”,但加起来,项目延期了整整两周。
为什么会这样?
因为传统的产品流程是线性思维:需求 → 设计 → 开发 → 测试 → 上线
而真实世界是网状思维——各方角色在不同节点涌入,带着各自的小九九:
  • 运营(狗):嗅觉灵敏,闻到竞品风声就要追,目标永远是”快”
  • 老板(狼):眼光长远但急于求成,目标永远是”多”(功能多、价值大)
  • 设计(孔雀):极致追求细节完美,目标永远是”美”
  • 开发(牛):踏实但保守,目标永远是”稳”
作为产品经理(猫),你天然的优势是什么?
不是跑得最快,不是力气最大,是能在湖里找到岸边,然后让所有动物都往那个岸边游。
这个”岸边”,就是边界。

第二章:解决之道

“按时上线”的本质,不是把每个环节压缩到最短,而是在项目启动前就把”做什么”和”不做什么”的边界焊死
我把这个方法论叫做 “猫爪边界法” ——像猫画地盘一样,清晰、果断、不容侵犯。

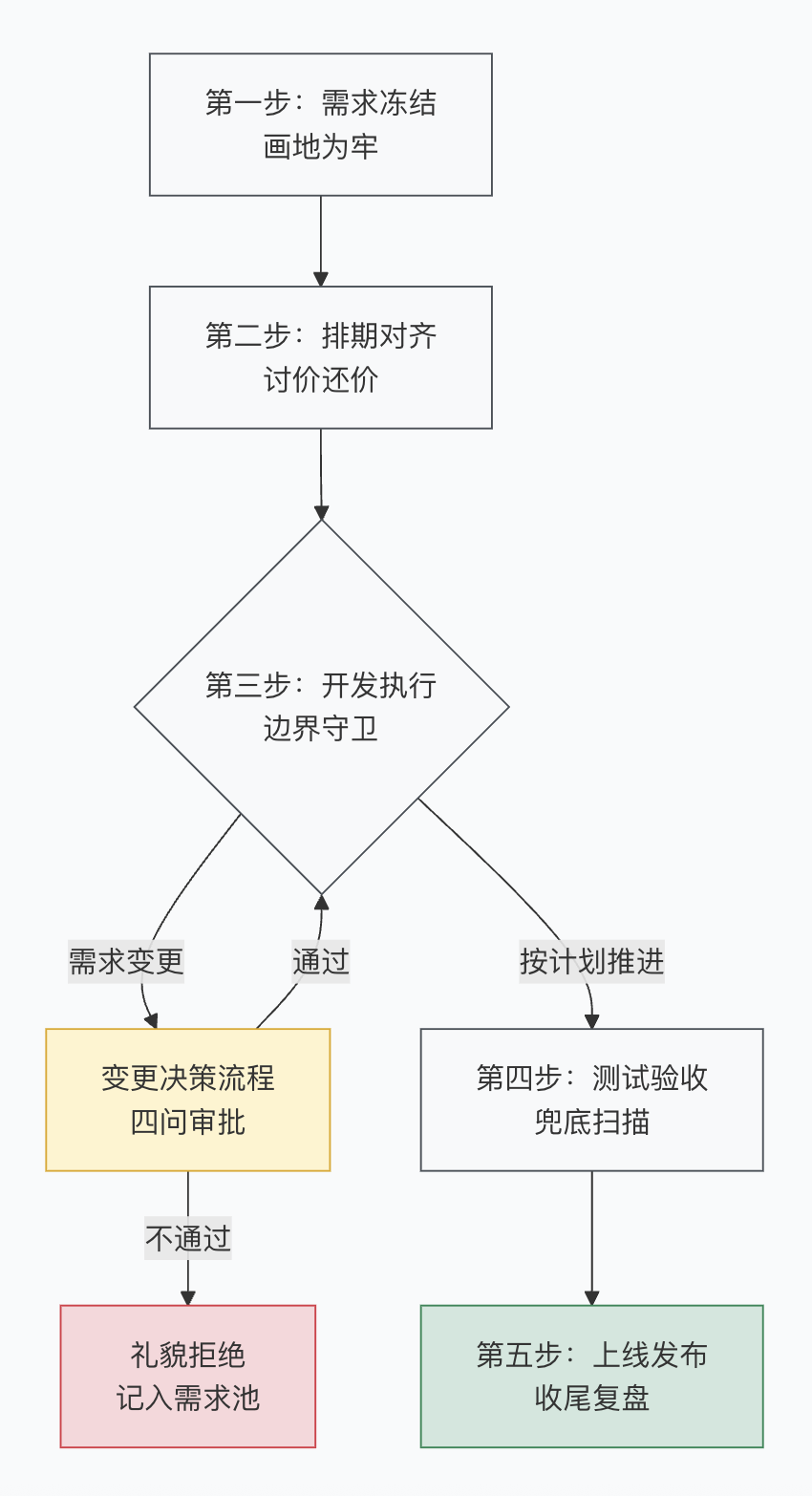

核心模型:产品上线五步法

第一步:需求冻结——”画地为牢”(启动前完成)

场景: 产品评审会刚结束,各方都点头了。但你知道,这只是”假性共识”。
核心动作: 发一份《需求确认书》,而不是发PRD。
实操模板(飞书文档结构):
模块
内容
确认人
确认状态
需求范围(In Scope)
列出本次必须完成的功能清单(用编号,每条对应一个开发任务)
老板狼
☐ 已确认
需求边界(Out of Scope)
明确列出本次不做、但大家都知道”可能会提”的功能
老板狼
☐ 已确认
核心体验目标
用一句话描述:用户完成什么任务就算成功
运营柯基
☐ 已确认
数据打点需求
列出必须埋点的关键事件
运营柯基
☐ 已确认
技术约束
性能指标、兼容性要求
程序员牛
☐ 已确认
冻结声明
“自本日起,新增需求走变更流程,可能影响排期”
全员
☐ 已确认
实操注意:
  • 不要发”大家看下PRD有没有问题”——没人会认真看。要发”请各位在X月X日18:00前完成以下确认项的勾选,逾期视为默认同意,变更走流程。”
  • Out of Scope要写得比In Scope还详细。 比如:”本期不做:分享海报生成、消息推送、数据导出Excel、暗黑模式……”写得越细,后期撕得越少。
形象比喻: 这就像猫在出门前先把家里的花瓶都推到桌子中间——告诉所有室友:”这些不能碰,碰了碎了是你的责任。”

第二步:排期对齐——启动后1-2天

场景: 开发估完点了,告诉你”乐观估计15天,悲观30天”。
核心方法: 用”三层排期法”代替单点排期。
实操表格:
功能模块
开发估时(牛说)
产品期望(猫想)
折中方案(双方共识)
依赖项
风险等级
登录注册
5人天
3人天
4人天
后端接口(依赖后端组)
🟡 中
核心交易
8人天
5人天
6人天
支付SDK(第三方)
🔴 高
个人中心
3人天
2人天
2.5人天
🟢 低
合计
16人天
10人天
12.5人天
实操注意:
  • 不要问”最快什么时候能做完” ——这等于邀请开发报一个带水分的数字。要问:”如果必须在这个时间上线,我们需要砍掉什么?
  • 给排期加20%缓冲(猫的第九条命):承诺上线时间 = 开发共识时间 × 1.2。如果开发说12.5天,你跟老板报15天。提前上线是惊喜,延期上线是事故。
  • 识别关键路径(交易流程)和可并行路径(个人中心可以边做边等)。
沟通话术1:跟老板(狼)汇报排期
“狼总,项目整体预计X月X日上线。核心交易模块因为依赖第三方SDK,存在一定不确定性,我预留了3天的buffer。如果希望提前上线,我们可以先上核心流程,个人中心放到V1.1。您看哪种方案更符合预期?”
核心技巧: 给选择题,不给问答题。永远提供”保底方案”和”进取方案”。
形象比喻: 这就像猫跳上冰箱之前,先打量一下——”我是直接跳,还是先跳到橱柜再上冰箱?”两条路线,一条稳,一条快,看情况选。

第三步:开发执行——”边界守卫”(开发周期全程)

场景: 开发第3天,运营柯基冲过来:”陆啊陆啊!竞品上线了分享功能,我们能不能也加一个?就一个小按钮!”
核心方法: 建立”需求变更四问”审批流程。
四问审批流(谁来找你,先让对方回答这四个问题):
问题
运营柯基的答案示例
Q1:这个需求影响用户体验目标吗?(不加会怎样?)
不加的话,用户没法分享,传播会受影响
Q2:这个需求是本次上线的”必须”还是”最好有”?
……最好有(底气开始不足)
Q3:如果加这个,你愿意牺牲哪个已有功能来置换?
呃……个人中心的头像框可以往后放
Q4:如果延期3天,你能承担这个责任吗?
……那算了,我回去再想想
沟通话术2:拒绝需求但不撕逼
“柯基宝,这个需求我理解了,确实有价值。但现在是开发第3天,加需求会直接影响排期。两个方案:① 放到V1.1,下周启动;② 你现在找狼总确认优先级,如果他说这个比原有功能都重要,我们砍掉一个现有需求来置换。 你选哪个?”
核心技巧: 不替对方做决定,但帮对方看清代价。把矛盾从”你 vs 我”变成”新需求 vs 原有需求”。

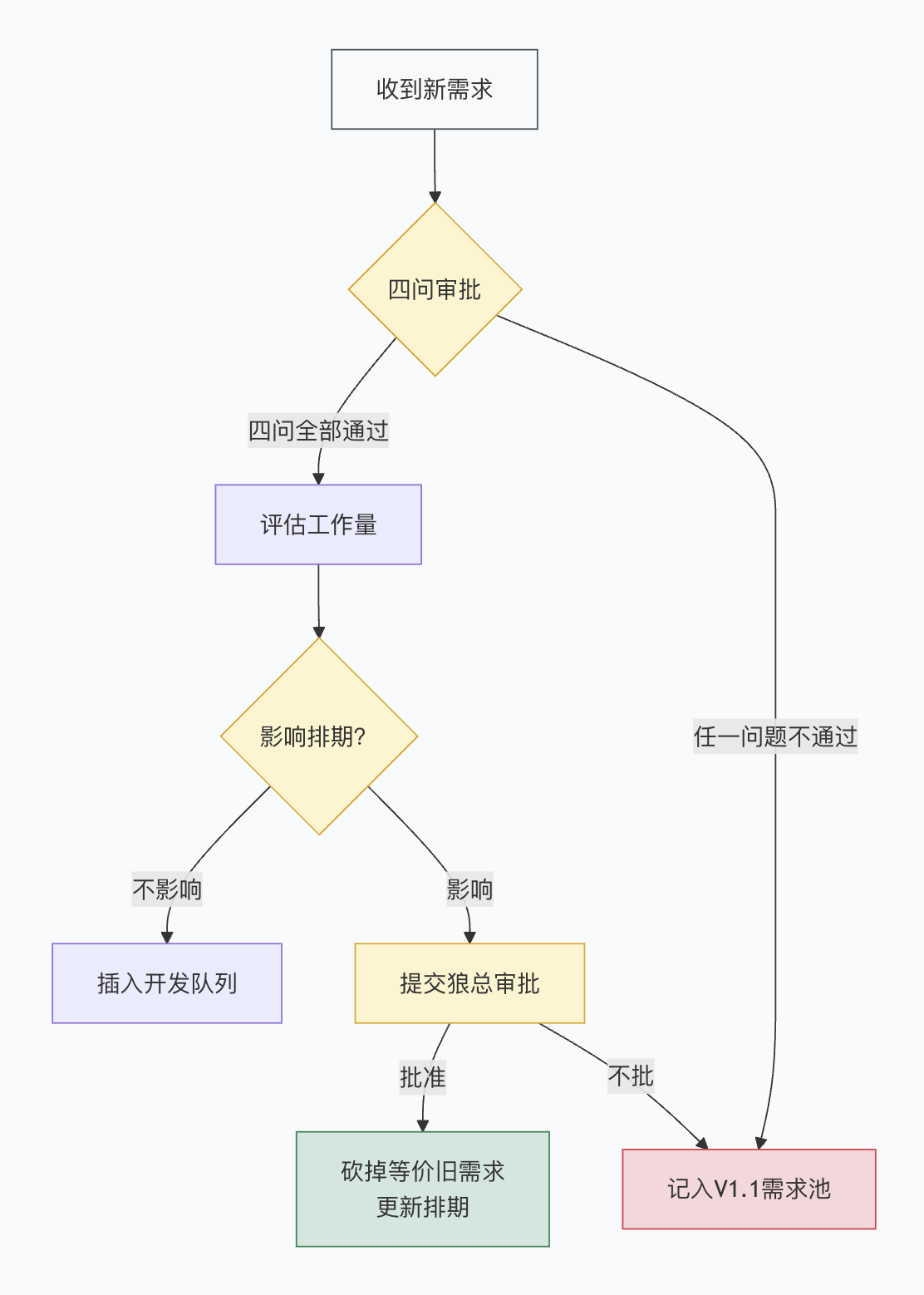

变更决策流程图:
实操注意:
  • 建立一个陆啊”需求池”飞书表格陆啊,所有被婉拒的需求统一记录,标明”计划版本”。这样对方不会觉得你在敷衍,而是”有安排”。
  • 每天15分钟站会只问三件事:昨天做了什么?今天要做什么?有没有卡住的地方? 第三问最重要——牛是最能忍的动物,不问不会说。
形象比喻: 这就像猫守着自己抓到的老鼠——可以接受交换(拿这个换那个),但不能接受白送(只加不减)。守住边界,但不关上沟通的门。

第四步:测试验收——”兜底扫描”(上线前3-5天)

场景: 开发提测了,你开始验。验到一半发现一个严重bug,开发说”这个逻辑一直是这样设计的啊”。
核心方法: “三层验收法” + 兜底清单。
三层验收:
层级
验收人
验收内容
通过标准
第一层:开发自测
阿牛(开发)
单元测试 + 冒烟测试
主流程无报错
第二层:产品验收
陆啊(猫)
需求对照验收(正向+异常)
所有需求点已实现,异常有处理
第三层:业务验收
运营柯基
真实场景走查
运营能走完核心流程
实操注意:
  • 验收不是从头到尾点一遍就完了。 要测异常:网络断了怎么办?数据为空怎么办?快速点击多次怎么办?
  • 建立一个 “兜底检查表”(Launch Readiness Checklist) ,上线前24小时逐一打勾:
检查项
状态
负责人
所有P0 bug已修复
阿牛
数据埋点已上线且可验证
阿牛
灰度/回滚方案已准备
阿牛
运营后台配置已完成
柯基
客服FAQ已准备(应对用户投诉)
柯基
上线公告/文案已过审
孔雀
老板已确认上线时间
狼总
沟通话术3:发现严重bug时
“阿牛,这个bug我的理解是XX场景下应该XX,现在实际是XX。你先评估下修复需要多久,我去同步狼总看看是否需要调整上线时间。你不用有压力,我们一起看怎么解决。
核心技巧: 先帮开发”接住”问题(提供信息),再帮他”挡住”压力(你去沟通老板)。牛最怕的是”被甩锅”,你替他挡一刀,他会记你一整年。
形象比喻: 这就像猫在上墙之前,先用爪子扒拉一下墙皮——”这块松了,得先处理,不然跳上去摔下来更疼。”

第五步:上线发布——”收尾复盘”(上线当天+次日)

场景: 产品终于上线了。群里的消息从”什么时候好”变成了”好像有个问题”。
核心方法: “三步走”发布策略 + 复盘会模板。
发布三步走:
阶段
操作
观察期
回滚条件
Step 1:灰度发布(内部)
先上公司内部员工可用
2小时
主流程报错率 > 0.1%
Step 2:灰度发布(10%用户)
开放小流量
4小时
报错率 > 1% 或 用户投诉 > 3条
Step 3:全量发布
全部用户开放
24小时
任何P0故障立即回滚
复盘会模板(飞书文档,上线后第2天开):
维度
问题
改进措施
负责人
做得好的
(例:排期预估准确,牛很给力)
保持
全员
做得不好的
(例:登录态逻辑开发中途重写)
下次提前确认技术方案评审
阿牛
下次要改的
(例:运营需求来得太突然)
提前一周锁定运营需求
柯基
实操注意:
  • 上线后24小时,手机不要静音。 你是第一责任人,出问题第一个找你。
  • 复盘会不要追责,只追因。”为什么会发生”比”谁的责任”重要100倍。
  • 把复盘结论写成”Do’s & Don’ts”,贴在团队飞书群里,形成制度记忆。

第三章:一张表总结——全流程管控清单

阶段
核心目标
关键产出物
核心沟通对象
常见坑
陆啊监的一句话心法
需求冻结
焊死边界
《需求确认书》(含In/Out of Scope)
老板狼(对齐预期)
口头共识当正式确认
“写下来的才是约定,说出来的都是闲聊。”
排期对齐
达成共识
《三层排期表》+ 20%缓冲
程序员牛(尊重估时)
老板压缩排期不敢说不
“承诺要留余地,猫有九条命不是用来冒险的。”
开发执行
边界守卫
《需求变更四问审批》+ 需求池
运营狗(管理期望)
需求变更不敢拒绝
“加需求可以,拿东西来换。猫从不白给。”
测试验收
兜底扫描
三层验收 + Launch Checklist
测试/运营(交叉验证)
只测主流程不测异常
“用户永远比你想象的更会乱点。”
上线发布
收尾闭环
灰度发布方案 + 复盘记录
全员(制度沉淀)
上线了就以为结束了
“上线只是开始,复盘才是终点。”

写在最后:猫的哲学

有人说,产品经理是”没有权力的CEO”——你要协调所有角色,但你不直接管理任何人。
这听起来很难。但猫从不在意自己”没有权力”——猫只需要知道:哪里有缝,哪里能钻,哪里能跳。

第一次做产品,你不会把所有事情都做对。但如果你能做到三件事:

  1. 需求边界焊死(别让任何人偷塞需求)
  2. 排期留够缓冲(别把牛的命当自己的命用)
  3. 变更走流程(别因为不好意思而答应任何事情)

你就已经跑赢了80%的新人产品经理。

剩下的,是在每一次上线中,迭代自己的”猫爪边界法”。

本文由 @陆地燃烧 原创发布于人人都是产品经理。未经作者许可,禁止转载

题图来自Unsplash,基于CC0协议

更多精彩内容,请关注人人都是产品经理微信公众号或下载App
评论
评论请登录
  1. 需求边界这个判断没错,但把责任都放在产品经理身上,有点高估一个人的掌控力。组织不配合时,边界焊得再死也会被锤开。更现实的可能是争取一个明确的决策机制,而不是靠话术模板让各方听话。

    来自广东 回复
