和研发总是对不齐:是需求写得不清,还是决策链太长?
退款预计到账时间,看似简单的需求背后,却隐藏着业务定义、技术约束和范围决策三重卡点。本文通过真实案例,拆解如何区分卡点类型、制定应对方案,并明确决策授权与文档记录,帮助产品经理在需求模糊时找到推进路径。

订单售后页开发到一半,业务提了个新需求:页面上能不能展示退款的预计到账时间。我让研发先看一眼支付接口。一查,各渠道返回的字段不统一,有的压根没有预计时间这一项。
一、先把这几个字问清楚
“预计到账时间”这几个字,得先问清指什么。是支付渠道给的区间?是平台拿历史数据算的日子?还是客服拍胸脯的承诺?拿这个问题去问一圈,没人能立刻答上来。
到这里就该停一下。口径都没定,加字段是后话。先把口径和来源问明白。
口径定了,再看接口。研发一查,有的渠道能给,有的给不了,缺失的时候返回什么也没定义。这又是一码事,得做技术评估。这时候改需求文案,改不出数据来。
等业务口径、接口情况、实现选项都摆上桌,团队还是没定要不要放进本期,那卡点就是范围决策。找项目里有授权的人,给个明确的决定时间。

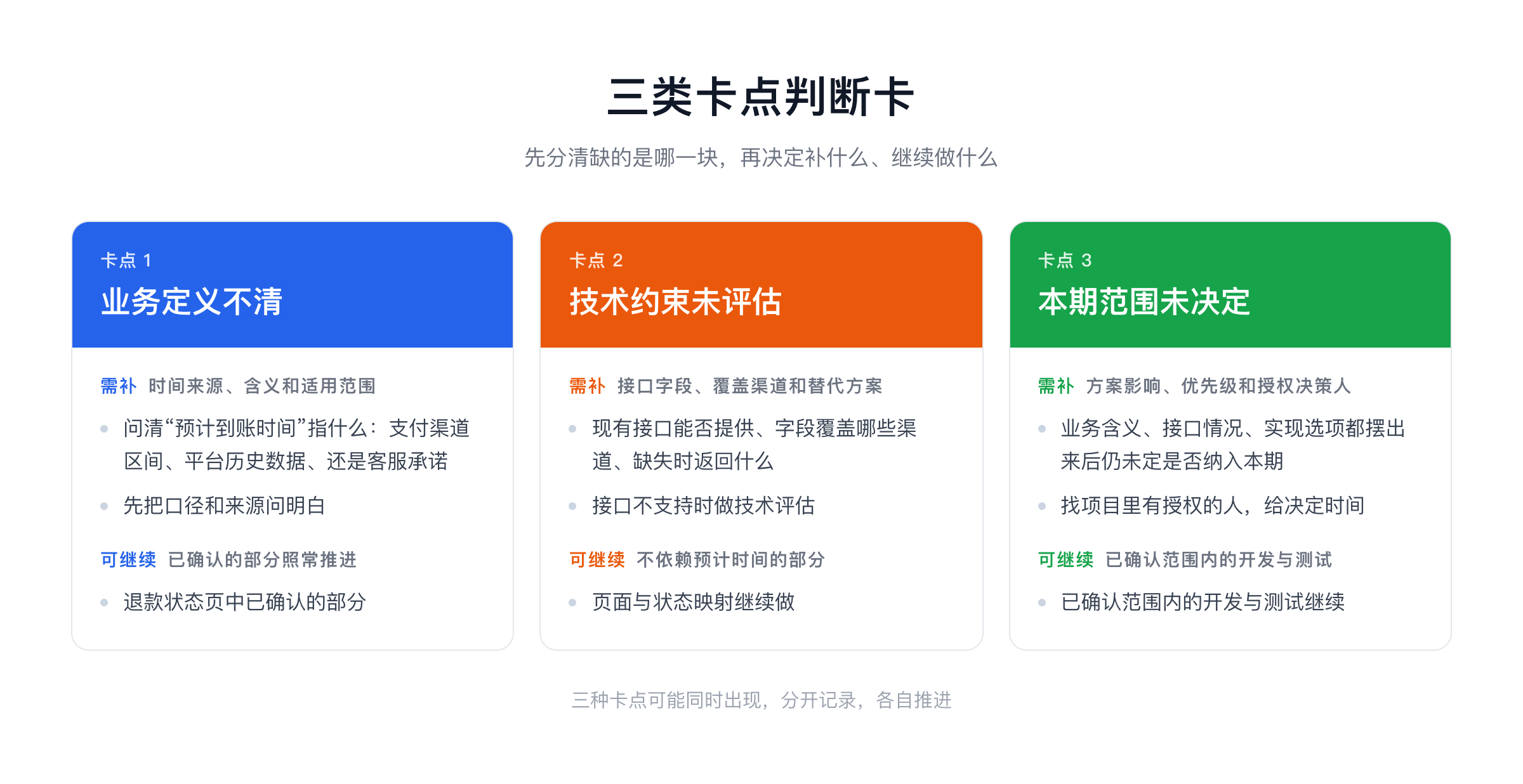

三种卡点,处理方式不一样,分开记:
- 业务定义不清:补时间来源、含义和适用范围;退款状态页里已经确认的部分照常推进。
- 技术约束没评估:补接口字段、覆盖渠道和替代方案;不依赖预计时间的页面和状态映射继续做。
- 本期范围没定:列出方案影响、优先级和授权决策人;已确认范围内的开发和测试继续。

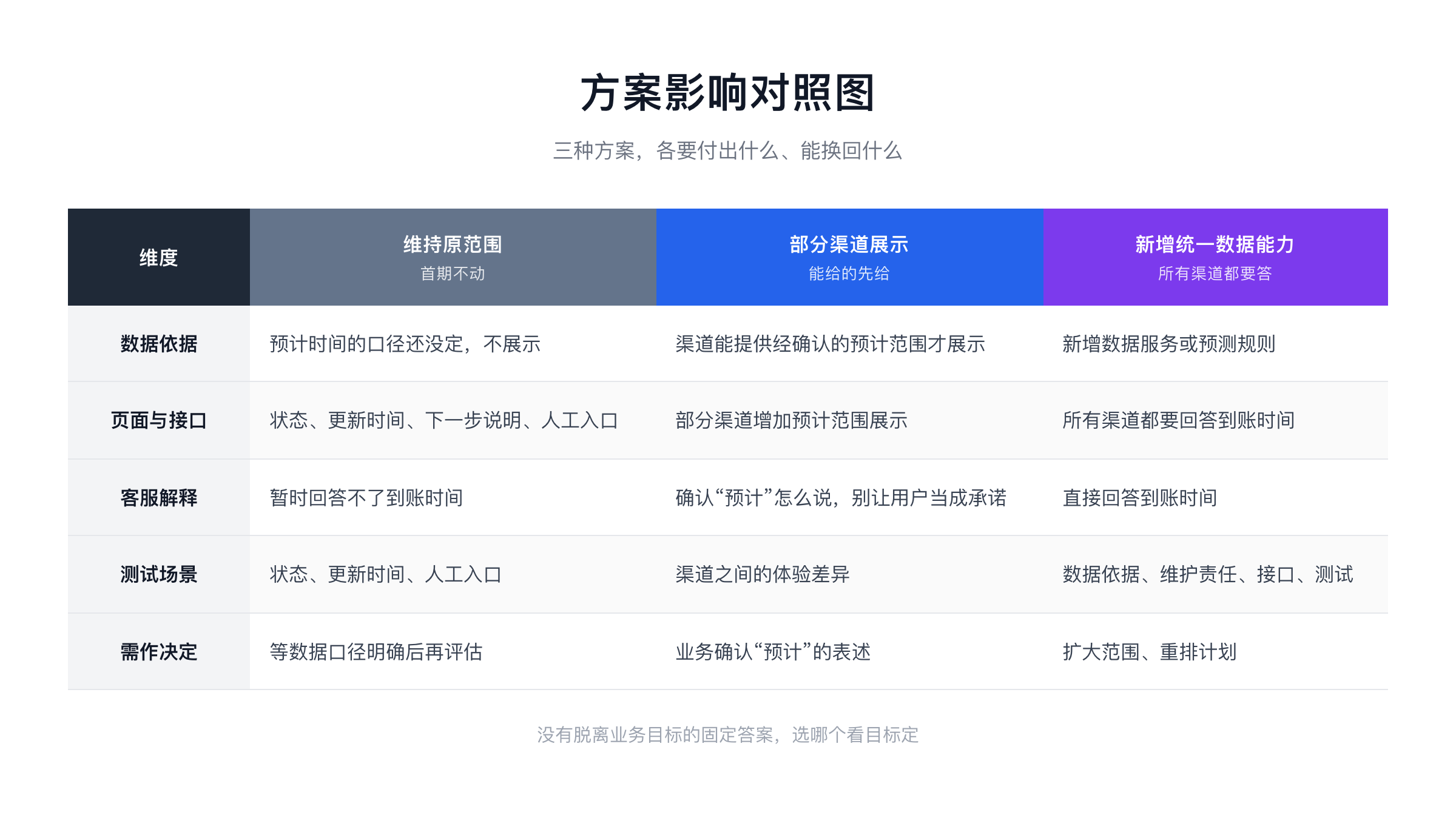

二、拆完,方案就三种
各渠道的数据摸清楚之后,通常剩三种选择:
- 维持原范围。首期继续展示退款状态、更新时间、下一步说明,还有异常的人工入口;预计到账时间等数据口径明确了再评估。好处是交付范围不变,代价是页面暂时回答不了到账时间。
- 部分渠道展示。哪个渠道能给经确认的预计范围,就展示;其他渠道还是只显示当前状态。这样能覆盖一部分用户,但要处理渠道之间的体验差异,还得让业务确认“预计”怎么说,别让用户当成到账承诺。
- 新增统一数据能力。本期要是必须回答所有渠道的到账时间,就得评估要不要新增数据服务或预测规则,数据依据、维护责任、接口、测试都得跟上。范围变大了,排期要重排。
我先按原范围推进。现有评审的目标是让用户看到退款处理进度,预计时间的口径还没定,也没被确认成首期目标。所以页面不展示预计日期,状态、更新时间和人工入口照常开发。等渠道信息和业务目标明确了,再决定要不要做部分渠道展示。

要是业务后来确认“减少到账时间追问”是本期必须交付的目标,那这个决定就得重开。把部分渠道展示和新增数据能力的时间、覆盖、维护影响摆出来比,再让项目里授权的人定。选哪个,没有脱离业务目标的固定答案。

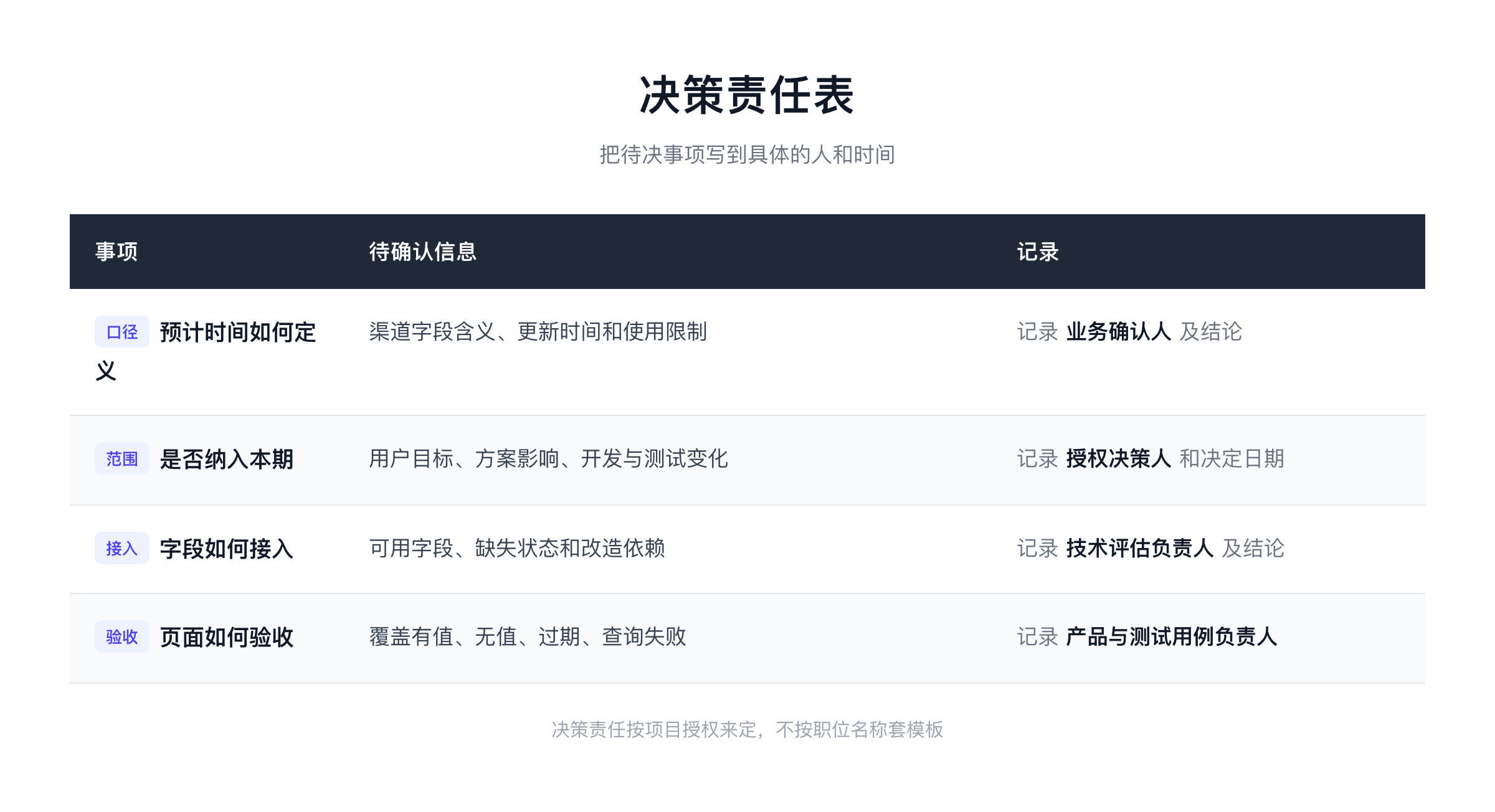

三、谁拍板,写进文档
谁拍板,看项目里的授权,不看职位。变更记录至少要让团队看懂四件事:事实谁给、方案谁评估、范围谁批、决定什么时候回到项目里。

比如“等业务确认”这种写法就不行,等于没写。得写成“待确认:支付渠道返回的预计范围能不能用于页面展示;由项目指定的业务负责人确认;确认后产品更新范围决定”。这样研发知道现在等的是口径,不会重复评估接口;产品也知道哪天要重新拉齐范围。
没定下来的时候,已确定的退款状态组件和基础状态映射照常做;预计时间字段、文案和相关测试先不锁。排期就能区分哪些在做、哪些卡在等决定。
四、定了就同步到各处
这个案例先按原范围继续,相关记录同步到需求、设计、接口、测试:页面展示退款状态、更新时间和下一步说明;异常情况保留人工入口;预计时间不进首期页面。
后面要是确认部分渠道有可用数据,再加一条变更记录,写明适用渠道、字段口径、没数据时怎么展示、客服怎么解释、测试用例是什么。这样改动能从最初的决定追到新的依据,不会只在聊天记录里留一句“顺便加上”。
“需求写得不清”,通常能在业务定义或验收信息里找到缺项;“决策链太长”,是事实和方案都齐了,却没有授权结论和决定时间。分开记,才知道该补文档、做技术评估,还是把问题交给决策人。
本文由 @王蒙 原创发布于人人都是产品经理。未经作者许可,禁止转载
题图来自Unsplash,基于CC0协议
- 目前还没评论,等你发挥!

起点课堂会员权益
