一个项目管理软件的诞生(一):从项目管理思想到产品模型,管理对象与系统边界
项目管理软件不是功能堆砌的结果,而是组织规模将隐性管理逼成显性系统的产物。本文从团队演进视角出发,拆解管理思想如何通过五层抽象转化为产品模型,并对比主流软件的核心差异,揭示选型背后的真正逻辑。

项目管理软件不是从功能规划里长出来的,而是组织规模把隐性的管理方式一步步逼成了显性的系统。我的团队从小到大,内部项目管理软件的演进也一直由我负责,这个判断是我最先想讲清楚的。
刚开始工作室,我所在的团队很小,小到不需要任何项目管理工具。目标由我反复强调,分工在讨论里顺手就定,进度靠随时询问,风险大多当天就能暴露。上下文这个词很关键:管理机制一直都在,只是藏在共同上下文、即时沟通和少数几个人的判断里,还没有被写进软件。
等团队长大、角色增加、项目并行,原来有效的方法开始反转。口头沟通变成信息差,Excel 变成汇报前补数据的表格,多维表格越搭越复杂。我们最后自建了项目管理软件,不是为了拥有一张更专业的看板,而是为了对抗不断上升的信息、协调和治理成本。
这件事改变了我对项目管理产品的理解。过去很容易把产品演进看成功能越来越多:补看板、甘特图、报表、工作流和自动化。后来我才意识到,真正决定产品模型的不是功能清单,而是一个更早的问题:组织究竟要把哪些管理思想固化成共同对象、协作规则和可追溯的变化。
01 在软件模型之前,先回到 PMBOK

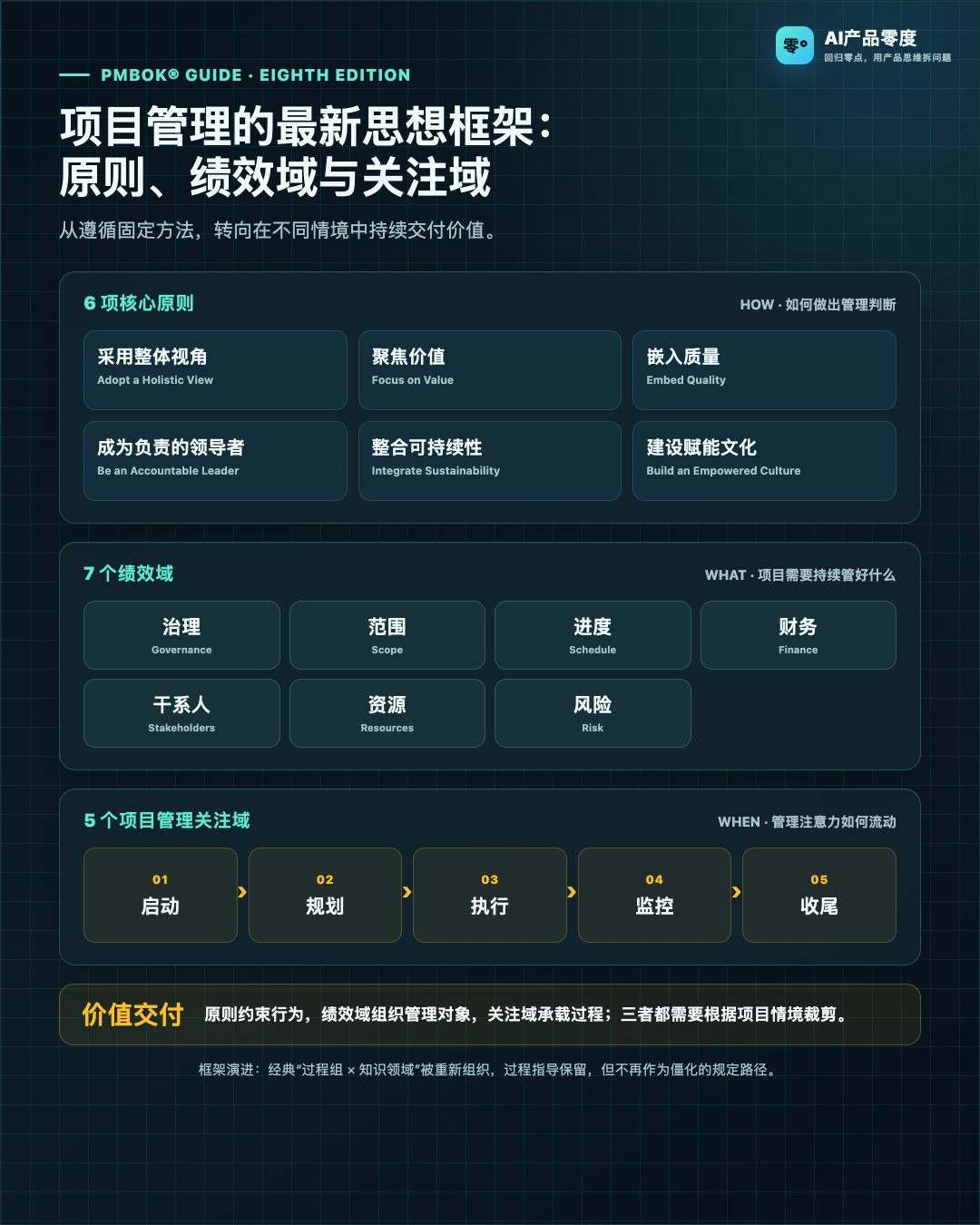

PMBOK 第八版把项目管理组织成三个层次:六项核心原则约束管理者如何判断,七个绩效域说明项目需要持续管好什么,启动、规划、执行、监控与收尾五个关注域则提供管理活动的过程视角。它不再要求所有项目套用一条固定路径,而是强调价值交付、情境裁剪以及预测型、适应型和混合型方法并存。
我们熟悉的“过程组、知识领域”没有被简单抛弃:五大过程组演化为五个关注域,原知识领域中的关键问题被重新组合进绩效域和具体过程。这些关注域也不是五个线性阶段,而会在项目中交叠、反复出现。下面这张图足以作为全文的理论坐标,后文不再展开 PMBOK 教材式介绍。

02 组织规模如何把隐性管理逼成产品模型
口头、Excel、多维表格和专业项目管理软件,看上去是四种工具,背后其实是同一套管理机制不断外化的过程。
团队很小时,管理对象不需要被严格定义。大家共享目标和上下文,能够从一句“这个需求下周要上”里自动补全范围、责任、优先级和交付预期。此时,人就是数据模型,沟通就是流程。它拥有最高的启动效率,却建立在一个脆弱前提上:关键信息始终存在于同一群人的记忆中。

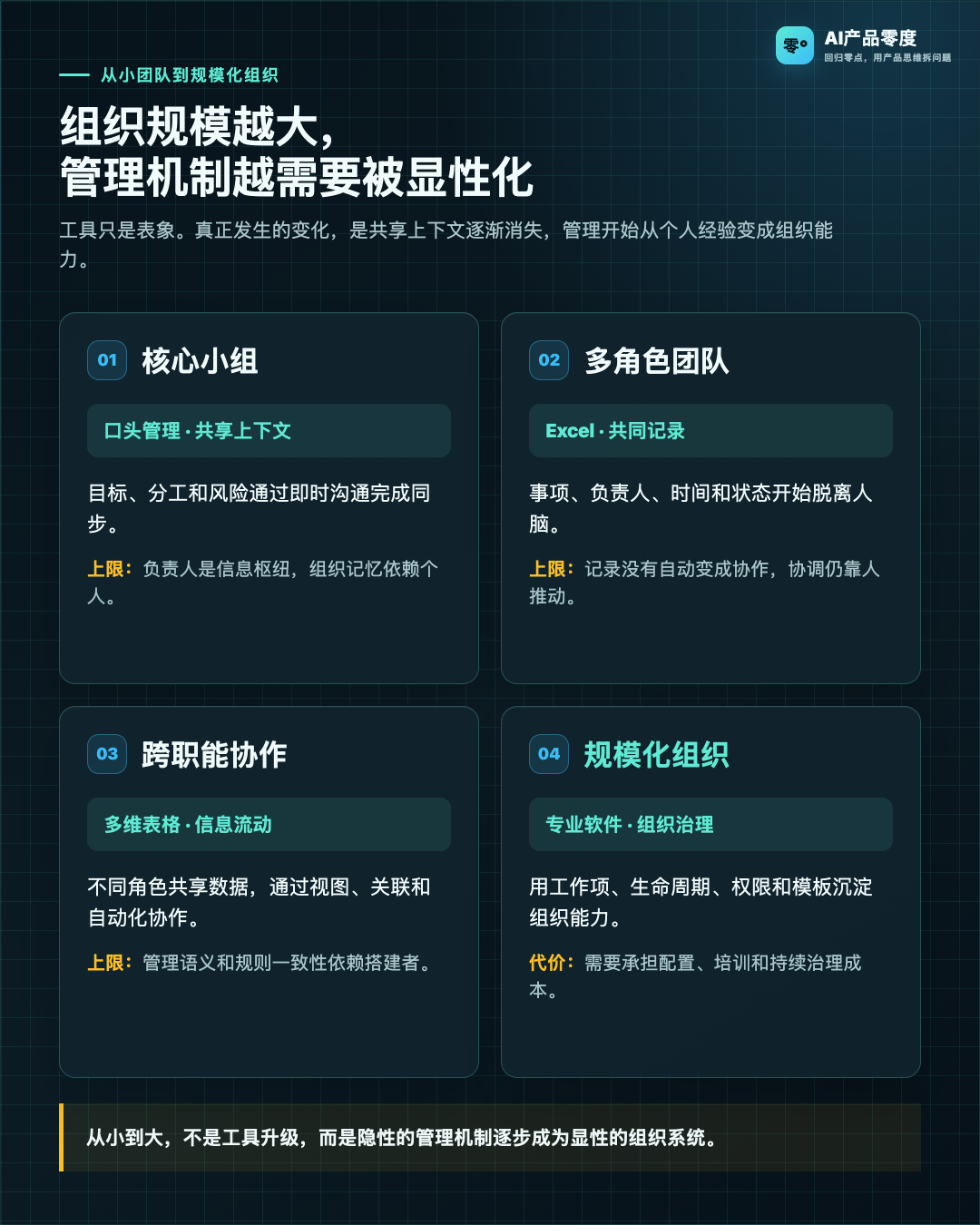

一旦组织扩大,共同上下文开始分裂,项目管理首先要解决的便不是“采用哪种工具”,而是让管理信息脱离个人。Excel 将事项写成字段,多维表格进一步建立关系、视图和自动化。二者形态不同,完成的都是同一次抽象:把人的记忆变成组织可以共享的数据。
但数据结构化,还不等于管理模型成立。表格可以记录“需求”和“缺陷”,却未必知道它们为什么是两类对象;可以保存一个状态,却未必约束谁能在什么条件下改变它;可以关联两条记录,却未必理解它们代表父子拆解、交付依赖还是风险阻塞。
专业项目管理软件真正跨过的边界,是把这些管理语义写进系统:需求、任务、缺陷和版本成为拥有稳定身份的对象,责任、状态、层级和依赖成为对象之间的结构,权限、流程和审计成为组织可以执行的规则。

因此,这条演进路径可以压缩成三次产品抽象:共同上下文变成共享数据,共享数据变成稳定对象,稳定对象进入组织规则。组织获得的也不只是更高的记录效率,而是从信息效率、协同效率进一步走向治理效率。
这也是为什么项目管理平台不能从看板、甘特图或报表开始设计。那些只是表达层。更早的问题仍然是:系统准备管理哪些对象,又准备把组织的哪些管理要求固化进去?
03 项目管理思想:管理一次交付中的承诺、约束与变化
理解了组织为什么需要系统,还要继续回答:项目管理到底在管理什么?
传统项目管理会把问题分解为范围、进度、成本、质量、资源、风险、沟通和干系人。这些维度很重要,但它们不是八个互相独立的表格。范围变化会影响时间和成本,资源变化会改变质量与风险,干系人的判断又会重新定义项目价值。项目管理处理的,是一组相互作用的约束。
软件研发让这种相互作用更加明显。《人月神话》讨论大型软件项目时,重点并不是怎样把人排得更满,而是分工扩大后出现的沟通成本,以及产品概念完整性如何维持。《人件》进一步提醒我们,很多项目问题首先是团队和组织问题,不会因为排期更精确就自动消失。

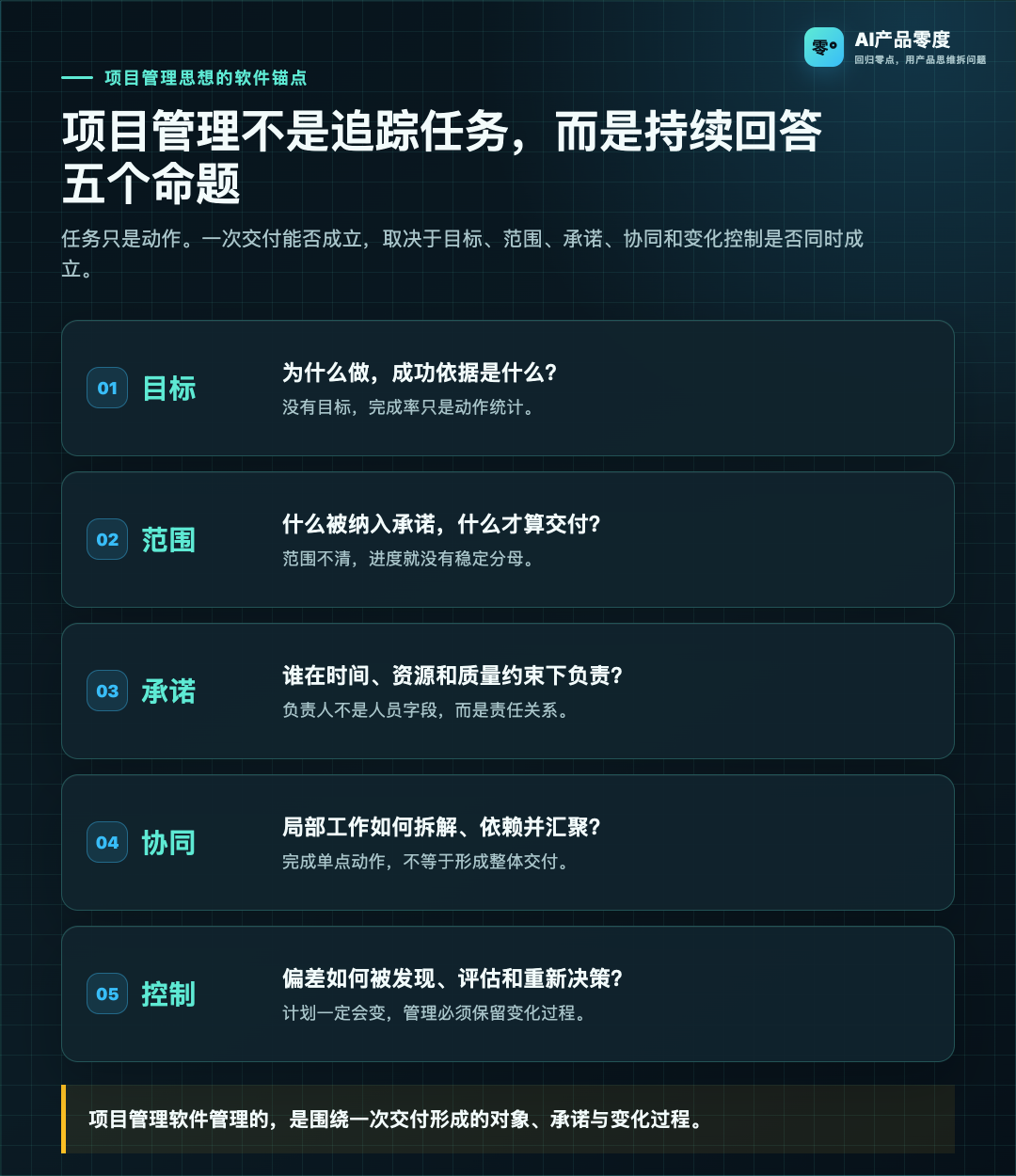

从项目管理软件设计的视角,我会把这些思想压缩成五个必须持续回答的管理命题。

- 目标:为什么要做。项目要创造什么价值,成功依据是什么。没有目标,任务完成率只是动作统计。
- 范围:什么算交付。哪些内容被纳入承诺,验收边界在哪里。范围不清,进度就没有稳定分母。
- 承诺:谁在什么约束下负责。负责人、时间、资源和质量要求共同构成承诺,不能只剩一个人员字段。
- 协同:工作如何被拆解和连接。层级、依赖、阻塞和反馈决定局部完成能否汇聚为整体交付。
- 控制:变化如何被发现和处理。计划一定会偏离,管理的价值在于尽早看见偏差、评估影响并重新决策。
这五个命题共同指向一个判断:项目管理软件管理的不是任务,而是围绕一次交付形成的管理对象、组织承诺和变化过程。任务只是其中一种对象,看板只是其中一种表达。
04 主流项目管理软件,给出了不同的产品答案

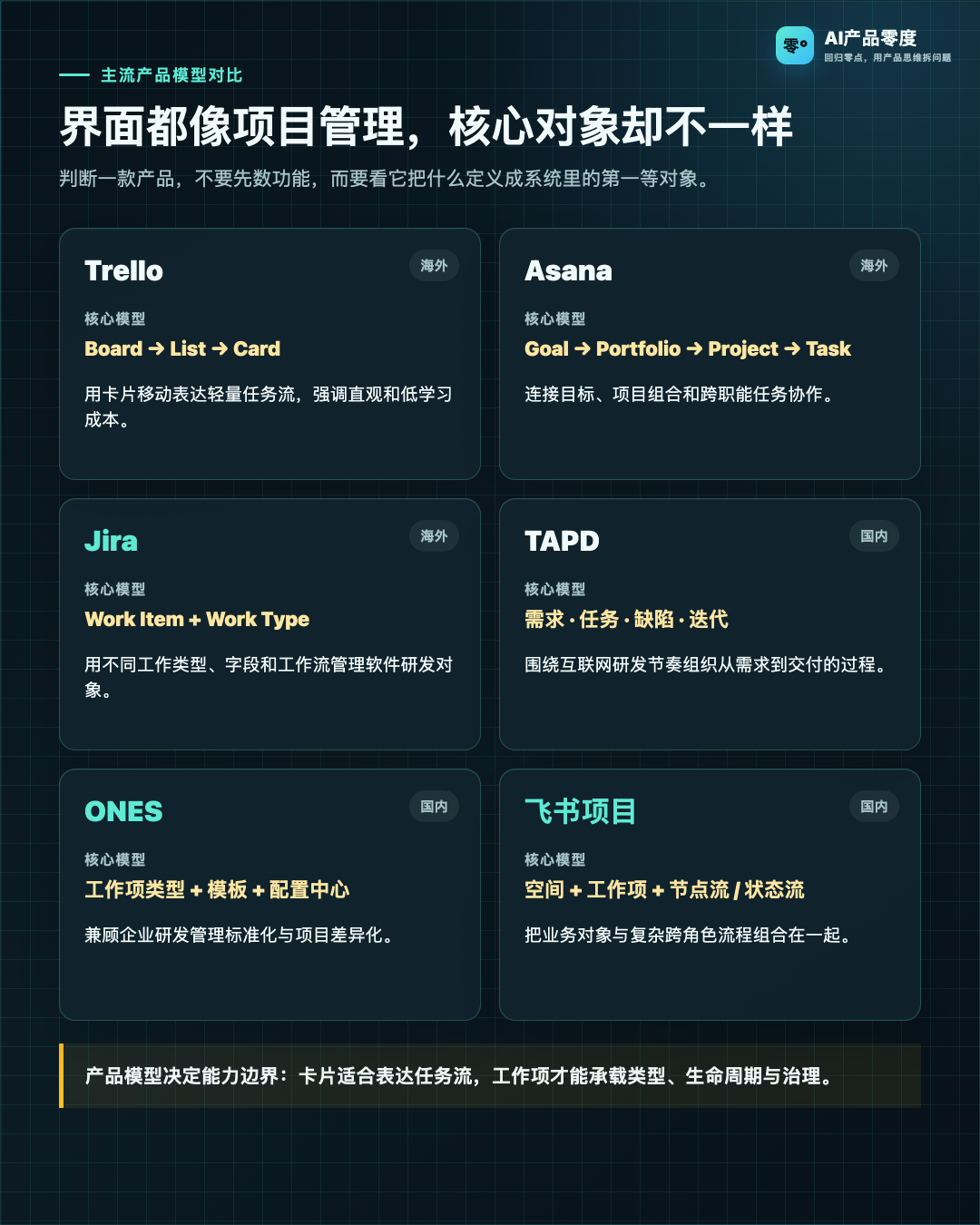

市面上的项目管理软件看起来都有任务、负责人、截止时间和看板,但它们对上述命题的回答并不相同。真正值得比较的不是功能数量,而是各自选择了什么核心对象,以及准备把管理延伸到哪里。

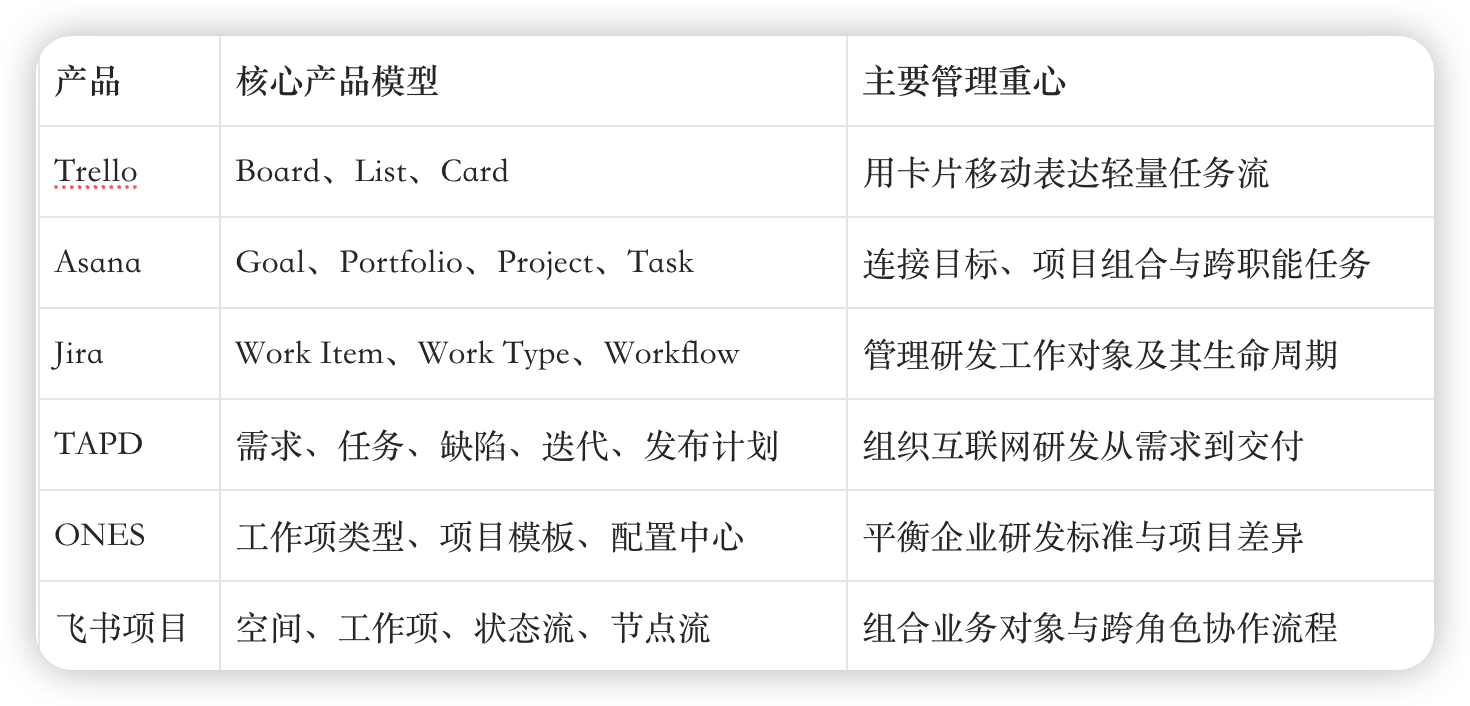

Trello 选择 Card 作为核心,优势是直观,适合把工作流可视化。Asana 向上连接 Goal 和 Portfolio,把任务放入跨项目协作中。Jira 的关键则是 Work Item:Bug、Story、Task 不只是卡片标签,而是可以拥有不同字段、层级和工作流的工作类型。
国内产品更贴近本土研发管理语境。TAPD 围绕需求、任务、缺陷和迭代组织研发节奏;ONES 更强调工作项、项目模板、配置中心与企业治理;飞书项目值得关注的是工作项之外的流程能力,用状态流和节点流处理不同复杂度的协作过程。

这些产品没有唯一正确答案。团队只需要看清轻量任务流时,复杂工作项和配置中心会成为负担;组织需要统一需求类型、质量门禁和交付口径时,一张灵活看板又不够。产品选型最终是在工具复杂度与组织复杂度之间寻找平衡。
05
从管理思想到产品模型,软件需要完成五层抽象
管理思想不能直接变成菜单。产品经理必须继续判断:哪些内容需要成为独立对象,哪些只是字段,哪些应该用关系、规则或历史事件表达。
例如,需求通常值得成为对象,因为它需要稳定身份、负责人、生命周期、关联任务和验收结果;优先级更适合作为字段;需求为什么这样设计应该留在文档;谁修改了范围则应该成为不可随意覆盖的变更记录。
为了让不同角色基于同一套信息协作,我更愿意把系统中的这些内容称为共同事实。它不保证每条记录天然正确,但团队同意暂时以它作为行动依据,并允许后续修正和追溯。

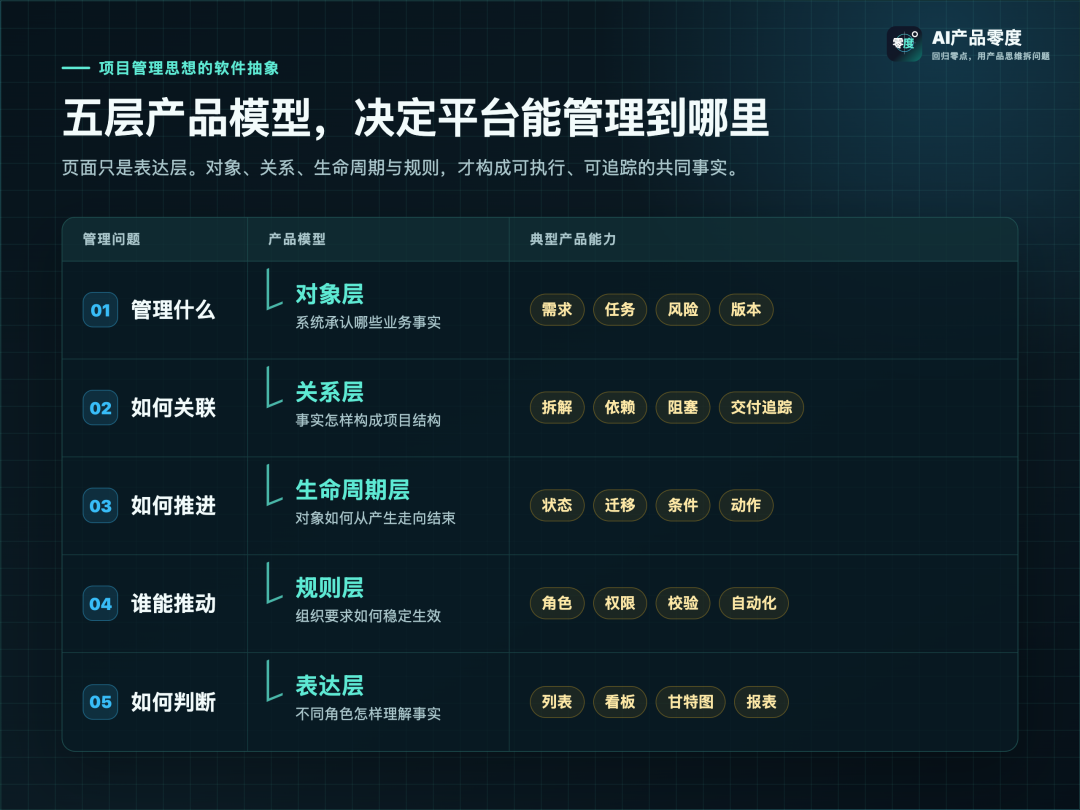

管理思想进入软件,大致要经过五层抽象。

对象层决定系统管理什么:需求、任务、缺陷、风险、版本和迭代。对象一旦成立,就应该拥有稳定身份、属性、生命周期、关系和历史。
对象之间的结构放在关系层。父子关系表达范围拆解,依赖和阻塞表达协作约束,需求与代码、测试、发布的关联则提供交付证据。
对象如何变化,由生命周期层定义。状态只是当前结果,真正的模型还包括允许的迁移、准入条件、执行角色和迁移后的动作。
规则层把组织要求稳定下来:角色、权限、校验、自动化和审计。规则过轻,平台只是记录工具;规则过重,成员会绕回聊天和表格。
最后是表达层,回答不同角色如何理解同一批事实。列表、看板、甘特图和报表不是四套数据,而是同一模型面向执行者、项目经理和管理者的不同投影。
这个顺序不能反过来。先做看板再补对象模型,会发现每张卡片代表的东西并不相同;先做报表再统一字段口径,只能长期依靠人工清洗;先做自动化再明确权限和审计,系统就无法解释一次变化为什么发生。
判断一个概念是否值得成为对象,我会看四件事:它是否需要稳定身份,是否拥有独立生命周期,是否需要与其他对象建立关系,是否需要单独的权限、责任和统计口径。答案都很弱时,一个字段、文档或事件往往更合适。
06
系统边界:项目管理平台不需要保存项目的一切
判断项目管理软件的边界,可以从一条显示“已完成”的需求开始。
这条状态可能只说明负责人点了完成。代码有没有合并、测试有没有通过、版本有没有发布,还要去相应的研发系统确认。即便这些都完成了,也只能证明功能已经交付,不能证明用户喜欢它,更不能证明业务目标已经实现。

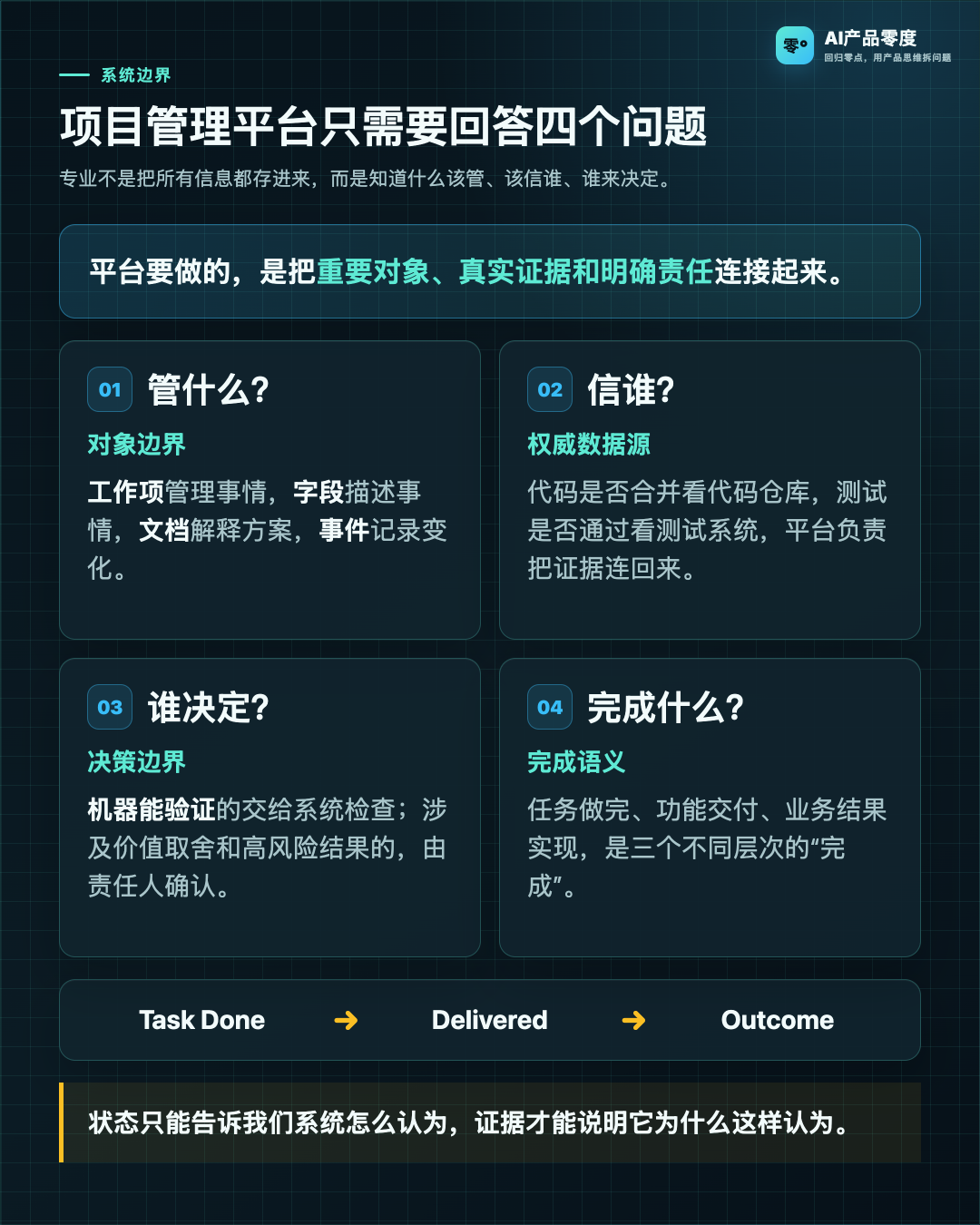

所以,项目管理平台不应该试图保存项目产生的所有信息。它真正需要回答的是四个问题:我们在管理什么,现在真实进展如何,下一步由谁决定,所谓完成到底完成了什么。

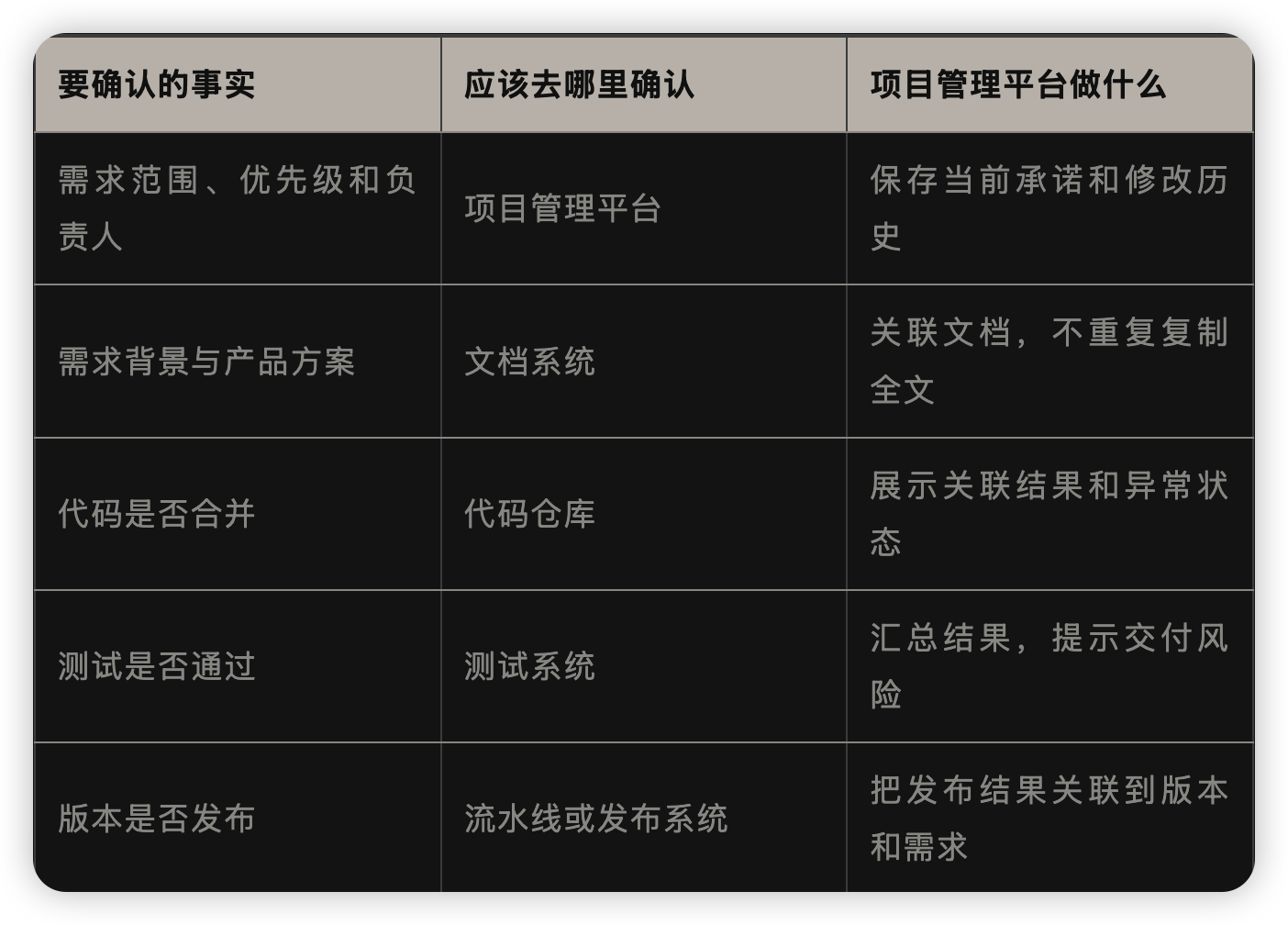

哪些信息应该进入项目管理平台
不是所有与项目有关的信息,都应该变成工作项或者字段。
需求、缺陷和风险需要长期跟踪,要分配负责人,也有自己的处理过程,适合成为工作项。优先级、严重程度只是描述工作项某个方面,适合作为字段。需求为什么这样设计,需要写背景、方案和讨论过程,更适合放在文档里。谁把状态从“研发中”改成“待验收”,应该作为一条变更记录被保留下来。代码、测试报告和构建产物,则应继续放在各自的专业系统中。
这里的专业判断叫对象边界:同一条项目信息,究竟应该被设计成对象、字段、文档、事件,还是外部系统中的产物。
最怕的做法是“既然有用,就都加到工作项里”。结果通常是字段越来越多,成员不知道哪些需要维护,同一份信息在多个系统里各有一个版本,最后谁也不确定哪份是真的。
多个系统说法不一致时,应该相信谁
假设项目管理平台显示“代码已合并”,代码仓库却显示合并请求仍未完成,应该相信代码仓库。原因很简单:这条事实本来就是在那里产生的。
系统设计中会把这种最终解释一条数据的地方称为权威数据源,也就是 Source of Truth。项目管理平台可以展示很多信息,但不必成为每条信息的权威来源。

这意味着,同样一个”已完成”状态,可能来自三种渠道:负责人手动修改、项目平台按照规则计算、外部研发系统返回结果。产品经理必须让使用者知道它从哪里来,并且能够回到原始证据。
说得直白一点:状态只能告诉我们系统现在怎么认为,证据才能说明它为什么这样认为。让成员手工抄写代码、测试和发布结果,不是在统一信息,只是在制造一批很快就会过期的副本。
哪些事情系统可以自动做
系统能够判断,不代表系统有权决定。
字段有没有填写完整、状态能不能这样流转、代码是否已经合并,这些问题有明确答案,系统可以自动检查。需求值不值得开发、延期能不能接受、某项风险是否可以关闭,这些问题需要结合业务目标和现实约束,最终必须有人承担决定带来的结果。
判断一件事能不能自动执行,我一般只问两个问题:机器能不能客观验证,做错以后能不能撤销。答案越明确、越容易撤销,就越适合自动完成;越依赖业务判断、错误代价越大,就越应该让系统给出信息和建议,由责任人确认。
这就是项目管理软件的决策边界。它不仅适用于普通自动化,也适用于后面会讲到的 AI Agent。系统可以越来越主动,但主动不等于可以绕过权限、审批和责任人。
“完成”到底完成了什么
项目管理软件还有一个很常见的错觉:所有任务都完成了,项目就完成了。
实际上,至少有三种不同的完成:任务完成(Task Done),指开发、测试或者设计动作已经做完;交付完成(Delivered),指可验收的功能或版本已经到达约定位置;结果实现(Outcome),指用户行为或业务指标发生了预期变化。
开发任务关闭,不代表需求已经通过测试;需求验收通过,不代表版本已经发布;版本发布,也不代表用户一定会使用。项目管理平台可以严格检查任务和交付是否完成,也可以关联上线后的业务数据,但不能把三个层次压成同一个完成率。
专业上,这叫完成语义:每一种对象的“完成”,都应该有与它自身责任相匹配的判断标准。需求、任务、缺陷和版本可以都有“已完成”状态,但四个“完成”表达的不是同一件事。
所以,以后再设计一个新字段、一条自动化规则或者一次系统集成,可以先问四句话:这是什么信息,应该放在哪里;这条事实由哪个系统产生;机器能不能可靠判断;如果判断错了,谁承担后果。
项目管理平台不需要掌握项目的一切。它只需要把重要的对象、真实的证据和明确的责任连接起来,让团队看到同一件事,也知道下一步应该由谁处理。
这套模型不是纸上推演。一个真实的游戏项目,从 demo 阶段到正式上线运营,全程跑在我们内部平台上——立项、排期、需求对象都按这套承诺和边界模型搭,demo 阶段够用。直到上线运营,外部环境和用户反馈让计划本身开始不稳定,模型的地基露出裂缝:它默认计划值得被追踪、承诺值得被固化。下一篇要拆的,正是这条裂缝——互联网与游戏研发为什么从计划驱动转向敏捷,Backlog、迭代和看板又是怎样从这里长出来的。

作者:AI产品零度,公众号:AI产品零度
本文由 @AI产品零度 原创发布于人人都是产品经理。未经作者许可,禁止转载
题图来自作者提供
