0 评论 161 浏览 0 收藏 18 分钟

换型不是调调参数那么简单,而是涉及配方、机构、光源、标定、模型五层。本文拆解每层的更换逻辑与成本,算清准备期和停线当天的两本账,并给出六个设计要点和签合同前的六个关键问题,帮你避开换型中的隐形坑。

上一篇结尾我留了个话头:形态选对了,真到换型那天,到底要动哪些东西?这篇兑现——我把“换型”拆成一份清单,一层一层算账。

先给一个我亲眼见过的场景。早上六点,产线切新型号:物料换完、机械手示教完、PLC 程序换完,全线就等视觉。结果新夹具还在外协供应商手里没寄到——产线等了两天。复盘的时候没人能说什么,因为没人有一张完整的换型清单:换了产品,视觉这边到底要动哪些东西?哪些提前一周就该准备?哪些必须当天做?哪一步卡住就全线停摆?

多数客户对换型的想象是“调调参数”。真到了那天,动的是五层东西:配方、机构、光源、标定、模型。这篇就按这五层拆,每层讲清楚什么时候能沿用、什么时候必须重来、重来要多少工作量。最后把清单换算成两本账——准备期的账、停线当天的账——再给一份签合同前能直接拿去问厂商的六个问题。

一、换型不是一件事,是五层事

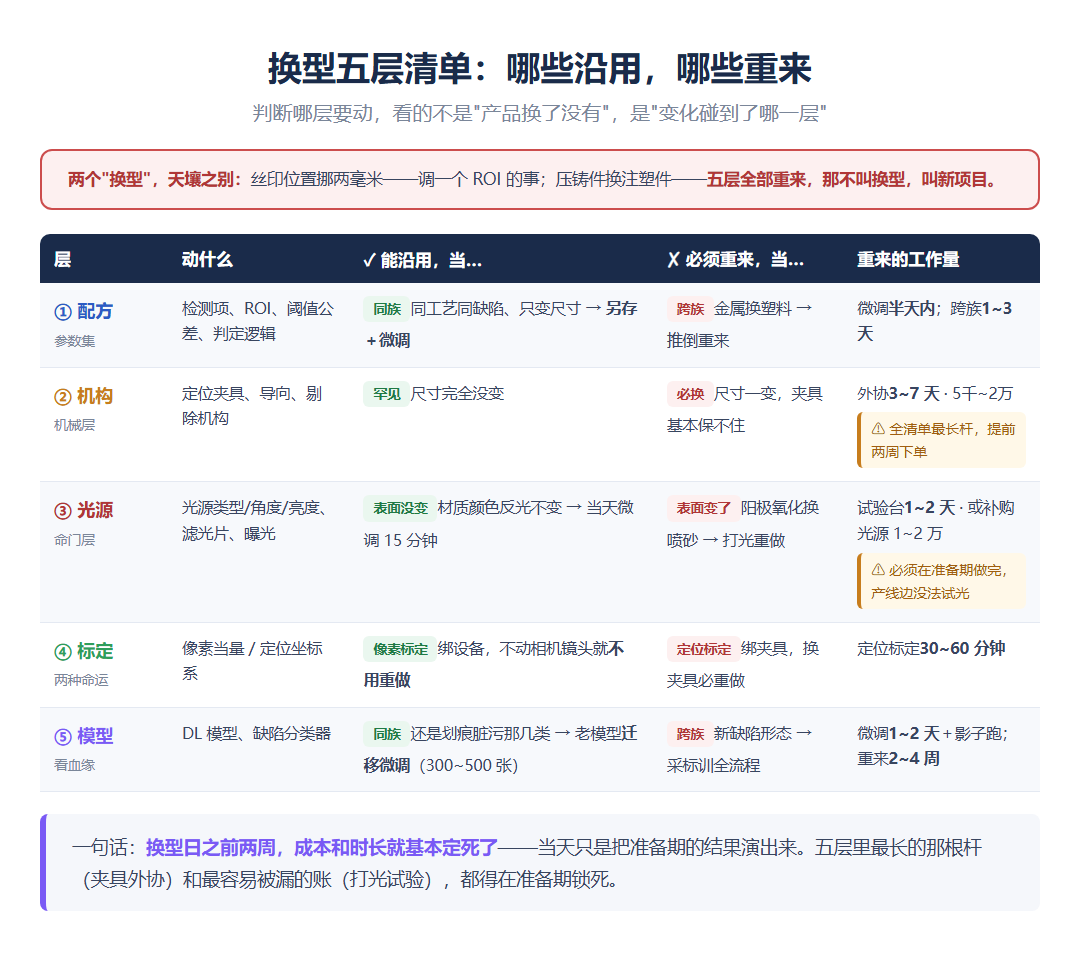

图一就是这份清单,建议存下来。五层东西,换型时的命运各不相同:有的十有八九能沿用,有的几乎必换,有的看情况。

先说一个总原则:判断哪层要动,看的不是“产品换了没有”,是“变化碰到了哪一层”。 同样叫换型,丝印位置挪了两毫米和从压铸件换成注塑件,完全是两码事——前者调一个 ROI 的事,后者五层全部重来。

下面一层层过。

二、配方:最该“继承”,也最常被推倒重来

配方是检测参数的集合:检测项、ROI 区域、阈值公差、判定逻辑。换型时它有三种命运。

  1. 新产品和老产品同族——同工艺、同缺陷类型、只是尺寸变了——配方应该“另存加微调”:复制老配方,改几个 ROI、缩几个公差,半天以内。这是绝大多数换型的正确姿势。
  2. 新产品换了工艺但没换大类——比如还是金属件,从阳极氧化换了电泳——检测项大体保得住,但阈值和判定逻辑要重标,一到两天。
  3. 跨了产品族——金属件换塑料件、机加工件换冲压件——配方推倒重来,等于搭一个新检测流程,一到三天起步。

这里有个产品设计的分水岭:好的系统,“从老配方另存一个新配方”是一等公民操作,系统会告诉你新配方和老配方差在哪几个参数;差的系统,换个产品要从空白流程搭起,老配方里沉淀的经验全带不过去。同样是同族换型,前者半天,后者两天——差的不是工程师水平,是产品设计。这个话题第六节展开。

三、机构:几乎必换,也最容易被漏掉

夹具、定位面、传送导向、剔除机构——这一层是机械,换型十有八九要动:产品尺寸一变,定位夹具基本保不住。

它最容易出事的原因不是难,是采购阶段没人提它。设备合同里写的是相机、镜头、软件授权,夹具通常是实施期才设计、才报价的。第一次换型时客户才发现:一套定位夹具,外协加工三到七天,五千到两万——而排产等不了七天。我见过的那次“产线等夹具等两天”,根子就在这:换型计划里列了程序、列了参数,唯独没人问机械这一层。

所以这张清单里,机构层的准备动作要提前量最长:换型前两周就要确认新夹具图纸、下外协单。它不贵,但它是最长的那根杆——准备期的其他事都可以并行赶,夹具加工没有捷径。

四、光源:换型的命门,代价看表面变没变

光源层包括光源类型、亮度、角度、滤光片,以及相机参数里的曝光增益。它是五层里对检测效果影响最直接的一层:同一条划痕,打光对了清晰锐利,打光错了完全隐没在背景里。换型后过杀压不住、漏检冒出来,第一件事不是怀疑算法,是回头看打光。

判断标准就一条:新产品表面变没变。材质、颜色、反光特性不变——光源整套沿用,最多微调亮度角度,当天十五分钟。表面处理变了——阳极氧化换喷砂、亮面换哑光——打光方案重做:要回试验台架光源库,一轮一轮试角度和组合,一到两天,可能还要补购光源,几百到一两万。

这一层还有个隐藏成本:打光试验需要老产品和新产品同框对比着调,而打光台架通常在工程部,不在产线。所以它必须在准备期做完,不能拖到换型当天——当天产线边上是没有条件试光的。我见过把打光试验拖到换型当天的,八小时停线窗口,五个小时耗在举着光源棒换角度上。

五、标定和模型:一个几乎不用动,一个看血缘

标定分两种,换型时的命运截然不同,很多客户分不清。

像素标定——每个像素对应多少毫米——由相机、镜头、工作距离决定,跟产品没关系。只要不动相机镜头机架,换型完全不用重做。定位标定——图像坐标系和机械坐标系的对应关系——跟夹具位置直接挂钩,换夹具必重做,三十分钟到一小时。把这两种标定分开理解,换型当天就能省掉一笔糊涂账:知道哪个不用动,才不会白折腾。

模型这层,看的是新产品的“血缘”。缺陷类型同族——还是划痕、脏污、崩边那几类,只是长在新产品上——老模型就是底子,采三五百张新样本做迁移微调,一到两天能到可用状态,再按第八篇讲的影子跑对账上线。缺陷类型跨族——新产品引入了老模型没见过的缺陷形态——那就不是换型了,按第七篇的流程走:采数据、标注、训练、验证,两到四周。这笔账要提前算:它决定了你的换型是“下周三切线”还是“下个月切线”。

五层过完,可以算账了。

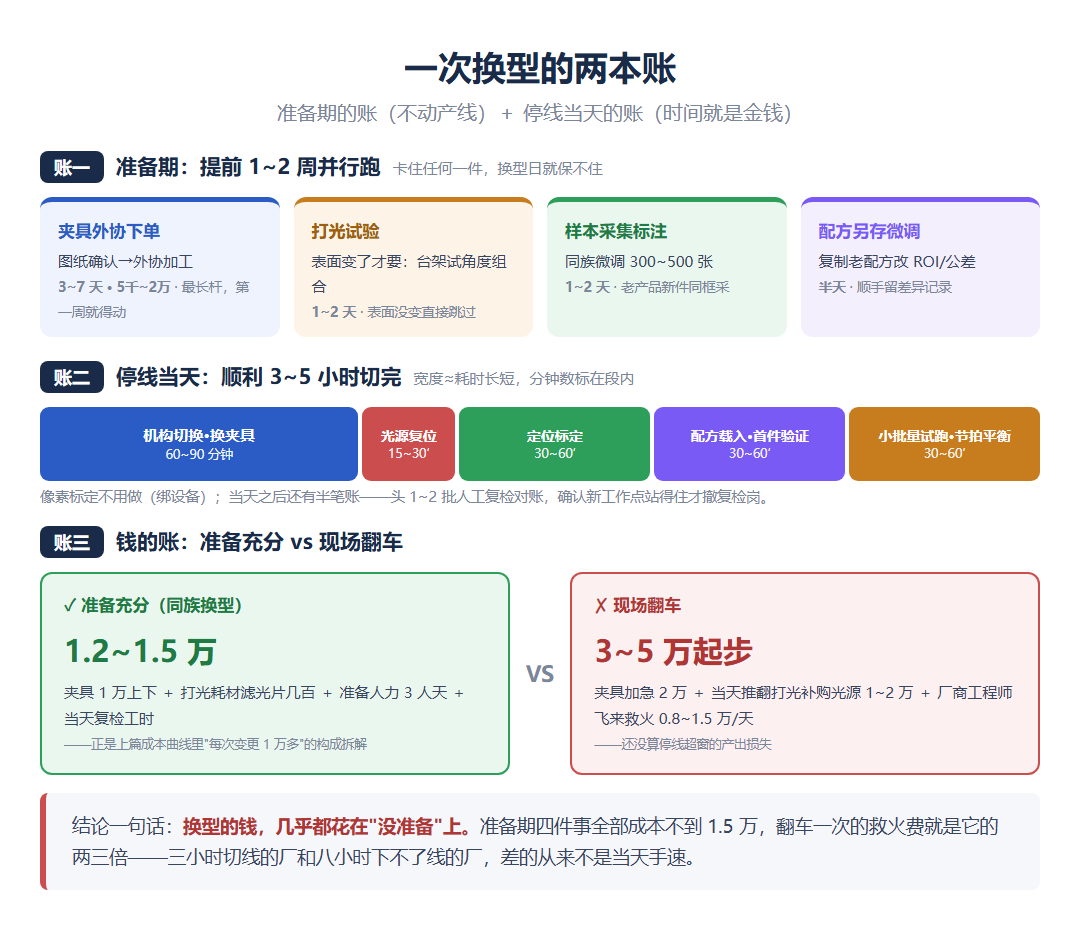

六、两本账:准备期的账,和停线当天的账

先说结论:一次准备充分、产品同族的平台换型,全部成本一万二到一万五。上一篇算成本曲线时,我把平台的每次变更记作一万五——有不少读者问这个数怎么来的,这篇把它的构成拆开:夹具加工一万上下、打光耗材和滤光片几百、换型准备的人力三个人天摊进去,加上当天验证的复检工时——一万二到一万五,账就是这样一笔一笔凑出来的。

准备期是提前一到两周做的事,不动产线:夹具图纸确认加外协下单(三到七天,最长杆)、打光试验(表面没变就跳过)、样本采集标注(一到两天)、配方另存微调(半天)。四件事并行跑,卡住任何一件,换型日就保不住。

停线当天的账,图二画了时间轴。顺利的话三到五小时:机构切换换夹具六十到九十分钟,光源复位微调十五到三十分钟,定位标定三十到六十分钟,配方载入加首件验证三十到六十分钟,小批量试跑加节拍平衡三十到六十分钟。三小时切完线的厂和八小时下不了线的厂,差的从来不是当天手速,是准备期那四件事做没做齐。

当天之后还有半笔账:头一到两批,人工复检要对账——按第九篇的口径,把机器判定和人工复判拉出来核一遍,确认新配方的工作点站得住,才敢撤掉复检岗。这半天的人工经常被漏算,但它不是可选项,是换型的收尾工序。

不顺利的换型什么样?夹具加急两万,打光方案当天推翻、补购光源一到两万,厂商工程师飞过来救火一天八千到一万五——三万五万起步,还不含停线超窗的产出损失。而准备期那四件事,全部成本加起来不到一万五。换型的钱,几乎都花在“没准备”上。

七、为什么有的厂三小时,有的厂三周

同样的五层清单,不同的厂执行出来差距巨大。我把见过的差距归成两类:一类差在管理,一类差在产品。

管理类好理解:换型有没有标准排程?四件准备工作有没有责任人和截止日?换型当天有没有按清单打钩?这些是现场管理问题,不展开。

产品类是我这篇想多说的,因为它是产品经理能着力的地方。换型友好不是现场拼出来的,是设计出来的,至少看六个设计点。

第一,参数分组。系统参数应该分两组:产品相关的(ROI、阈值、公差)跟着配方走;设备相关的(曝光、增益、通信、节拍)跟着设备走。我见过反例:某系统参数一锅粥,换个配方把相机曝光和剔除延时也重置了,换完型节拍全乱,又花两小时重新调平衡——这是数据模型设计的失败,不是操作工的问题。

第二,配方继承。前面说过:另存加差异高亮,让每个新配方都站在老配方肩膀上。这决定同族换型是半天还是两天。

第三,标定绑定策略。像素标定绑设备、定位标定绑配方,这是设计决策,不是实现细节。设计对了,换型当天就少一次“全量重标”的无用功。

第四,换型向导。把五层清单做进产品:一步步引导、每步自检、最后出一份换型报告。清单长在系统里,比长在老师傅脑子里可靠。

第五,样本库按产品族组织。换型微调时,同族产品的历史样本直接拉出来当底——这是第七篇讲样本库时埋的话头,换型场景是它最直接的受益方。

第六,首件对比报表。换型后首件验证自动出报告:新配方下首件的判定分布、和老配方工作点的对比。第九篇说过,工作点要锁进验收单——换型就是工作点最容易飘的时刻,报表是这个时刻的安全带。

这六个设计点,没有一个是算法,全是产品设计。厂商比拼检测精度的时候,换型友好度这个维度经常整个缺席——但它是客户三年总持有成本里最活跃的变量。

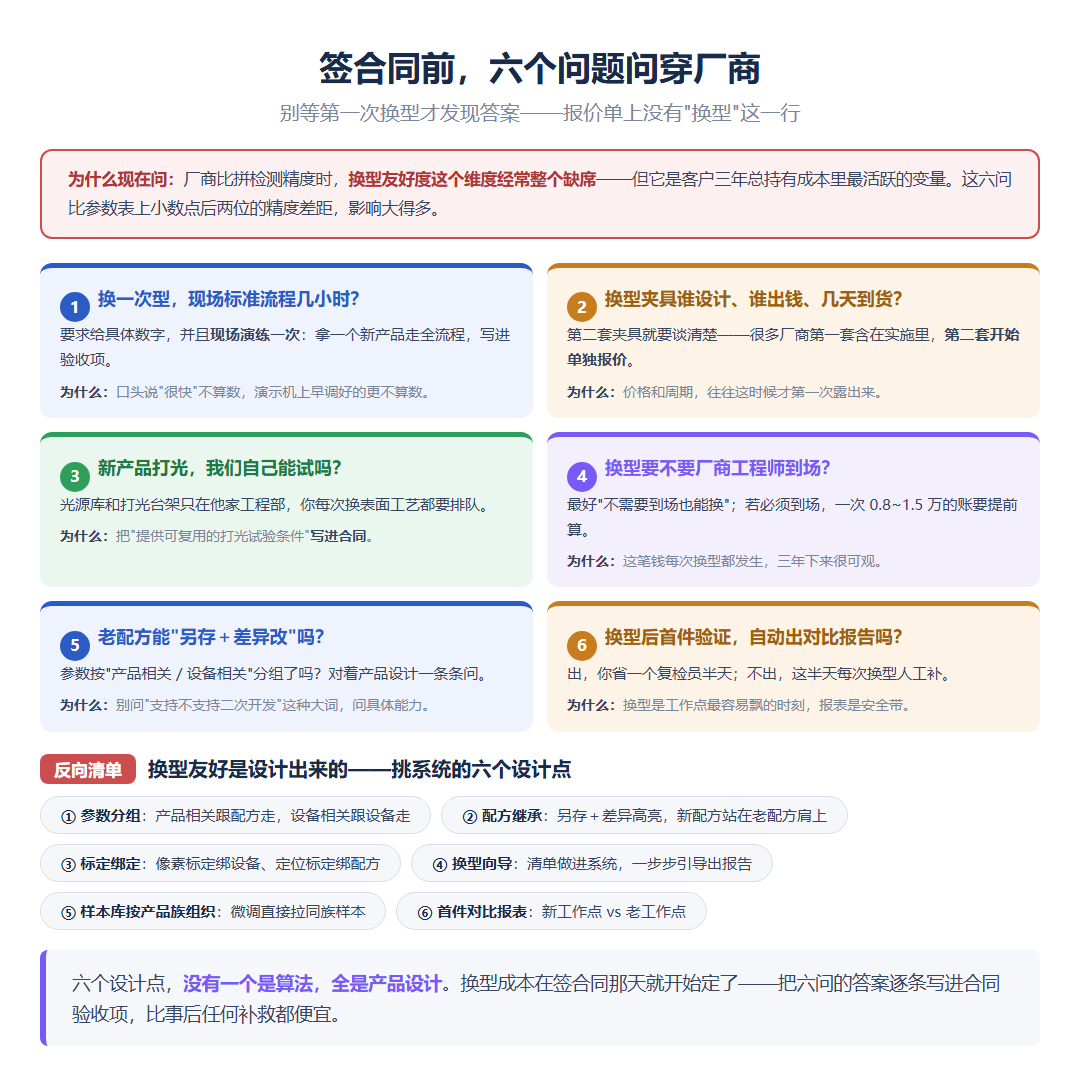

八、签合同前,拿六个问题问穿厂商

图三这张问句卡,建议在选型阶段就用上——别等第一次换型才发现答案。

一问:换一次型,现场标准流程几个小时?要求对方给具体数字,并且现场演练一次——拿一个新产品走一遍全流程,写进验收项。口头说“很快”不算数,演示机上调好的不算数。

二问:换型夹具谁设计、谁出钱、加工周期几天?第二个产品的夹具就要谈清楚——很多厂商第一套夹具含在实施里,第二套开始单独报价,价格和周期这时候才露出来。

三问:新产品打光,我们自己能试还是必须等厂商?如果光源库和打光台架只在他家工程部,你每次换表面工艺都要排队——把“提供可复用的打光试验条件”写进合同。

四问:换型要不要厂商工程师到场?到场费怎么算?最好是“不需要到场也能换”;如果必须到场,一次八千到一万五的账要提前算进换型成本。

五问:老配方能另存加差异改吗?参数是按产品和设备分组的吗?直接问产品能力,别问“支持不支持二次开发”这种大词——第七节那六个设计点,一条条对着问。

六问:换型后的首件验证,系统自动出对比报告吗?出,你省一个复检员半天;不出,这半天每次换型都要人工补。

六个问题问完,这家厂商的换型友好度基本就摸清了。比参数表上小数点后两位的精度差距,这些答案对你三年成本的影响大得多。

九、收个尾

五层清单、两本账、六个设计点、六个问题——这篇把“换型”从一句口号拆成了一份可以执行的清单。核心就一句:换型的成本和时长,在换型日之前两周就基本定死了,当天只是把准备的结果演出来。

采购在签合同前从没算过这笔账,是因为报价单上没有“换型”这一行。但三年下来,这一行的合计金额,经常超过整机价格的零头。

下一篇往更远处看:换型之外,还有一件更慢的事在发生——设备跑了两三年,光源亮度衰减、镜头慢慢积灰、机架轻微松动、标定悄悄漂移,检出率从 99% 一路滑到 95%,没有任何报警,直到某天客户投诉才暴露。一台检测设备是怎么“慢慢变瞎”的?谁应该第一个发现?健康监控该监控哪几个量?那是这个系列想写的最后几块拼图之一。

你如果算过自己产线的换型账——顺利的三小时,或者灾难的三周——评论区把数字留下来,我们凑一份真实的换型成本样本。

(系列前篇:《我所了解的机器视觉检测产品应用(10):一体机还是二次开发平台?差的不只是几十万》《(9):验收的 99%,量产怎么就成了 95%?》)

专栏作家

互联网产品经理Mik,公众号:逆袭产品汪,人人都是产品经理专栏作家。专注于ToB领域产品,包括机器视觉、工业大数据、MES、ERP和物联网等方面。

本文原创发布于人人都是产品经理,未经许可,禁止转载
