产品经理和项目经理区别是什么?哪一个更厉害?
产品经理和项目经理的职责边界常被混淆,导致项目上线时各方对“完成”的理解大相径庭。本文以订单状态查询为例,拆解从需求定义、范围取舍到上线验收的全过程,揭示两个角色如何在同一张事实表上协作,真正解决用户问题。

做了多年产品,我遇到过很多这样的项目:明明需求已经说得很清楚,排期也排出来了,到了上线前却发现,大家对“做完”这件事的理解完全不同。
- 产品经理说,用户要的结果还没有实现。
- 项目经理说,任务都按计划完成了。
- 研发说,接口按约定返回了数据。
- 测试说,提测范围内没有阻断性问题。
每个人都有依据,项目却还是没有真正解决问题。
下面用一个订单状态查询的业务示例把这件事讲清楚。我们只看一个完整过程:用户为什么来问,产品和项目怎样分工,接口延期时如何取舍,上线前分别验收什么,以及上线后怎样判断这次改造有没有用。
一、同一个订单系统,先弄清要解决什么

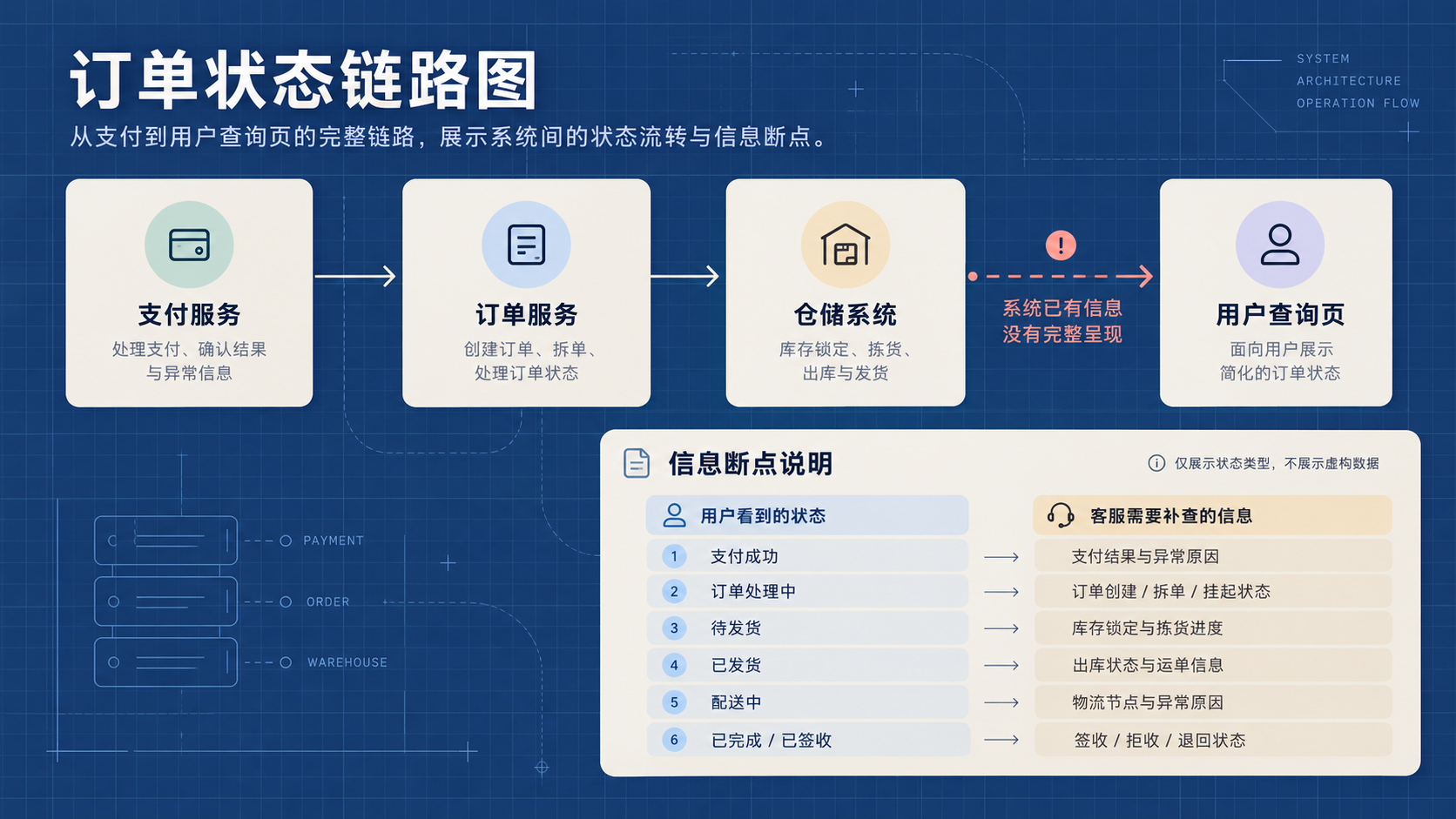

电商订单页面显示“处理中”。用户已经完成支付,却不知道支付是否成功,也看不出仓库有没有开始处理,只好联系客服。客服再去找仓储同事核对,才能给出答复。
接到“优化订单状态查询”的任务后,第一步要把“处理中”拆开:
- 用户是不确定支付是否成功;
- 用户是想知道商品有没有进入仓库处理;
- 还是订单真的卡在履约环节,只是页面把问题隐藏了。
这三种情况看起来都是“状态不清楚”,处理办法却完全不同。要判断是哪一种,至少要把咨询记录和订单实际状态对起来:用户当时看到什么,订单服务记录了什么,仓储系统记录了什么,客服最后靠什么信息完成解释。

在这个示例里,我们设定订单服务能够确认支付结果,仓储系统也记录了拣货、打包和出库状态,只是这些信息没有完整呈现在查询页。于是本次目标可以收窄为:让用户看懂付款结果和仓储处理进展,减少为了核对已有信息而产生的咨询。
这就是产品经理首先要负责的部分:明确用户遇到的具体问题,判断本次产品改造要改变什么。目标定下来后,产品经理还要写清楚状态含义、更新时间、异常时的提示和人工入口;而预计送达时间、自动催发货等问题如果没有进入本次目标,就不应顺手塞进来。
项目经理关注的是另一组问题:订单、仓储、前端、测试和客服分别要做什么?仓储接口何时能提供?哪些任务必须先完成?联调数据由谁准备?如果一个环节延期,会影响哪一个里程碑?
两组问题从第一天就互相影响。产品经理不能脱离实现条件承诺一套状态;项目经理也不能拿到一份需求就只做任务拆分。比如仓储没有可靠的“出库”记录,项目经理可以把接口接入排进计划,却不能替产品经理决定页面显示什么,更不能把未知状态写成“未出库”。
二、范围和排期冲突时,谁来做取舍
假设仓储团队确认,原计划提供的状态接口要延期。前端页面可以先做,付款结果也能接入,但仓储进展暂时拿不到。这个时候,最危险的做法是各自给出一个“看起来合理”的答案:产品经理坚持全部做完,项目经理为了保日期直接砍掉接口。
先看产品影响。付款结果和仓储进展解决的不是同一个问题。如果大部分咨询集中在“钱到底扣没扣”,先把付款确认做清楚,可能仍然有独立价值;如果用户主要追问“货什么时候出库”,去掉仓储状态就等于去掉本次改造的关键价值。
产品经理要拿出问题证据,说明缩小范围后还能解决什么、会失去什么。只说“仓储状态很重要”不够,必须把目标和损失说具体:哪些用户路径仍然成立,哪些问题会继续留给客服。
项目经理要把交付影响摊开:接口接入、状态映射、异常处理、联调和测试分别受什么影响;前端先完成后,哪些内容只能等真实数据到位才能验证;延期会不会挤压其他项目的资源。项目经理的价值不在于把日期改得好看,而在于让依赖、工作量和风险尽早可见。

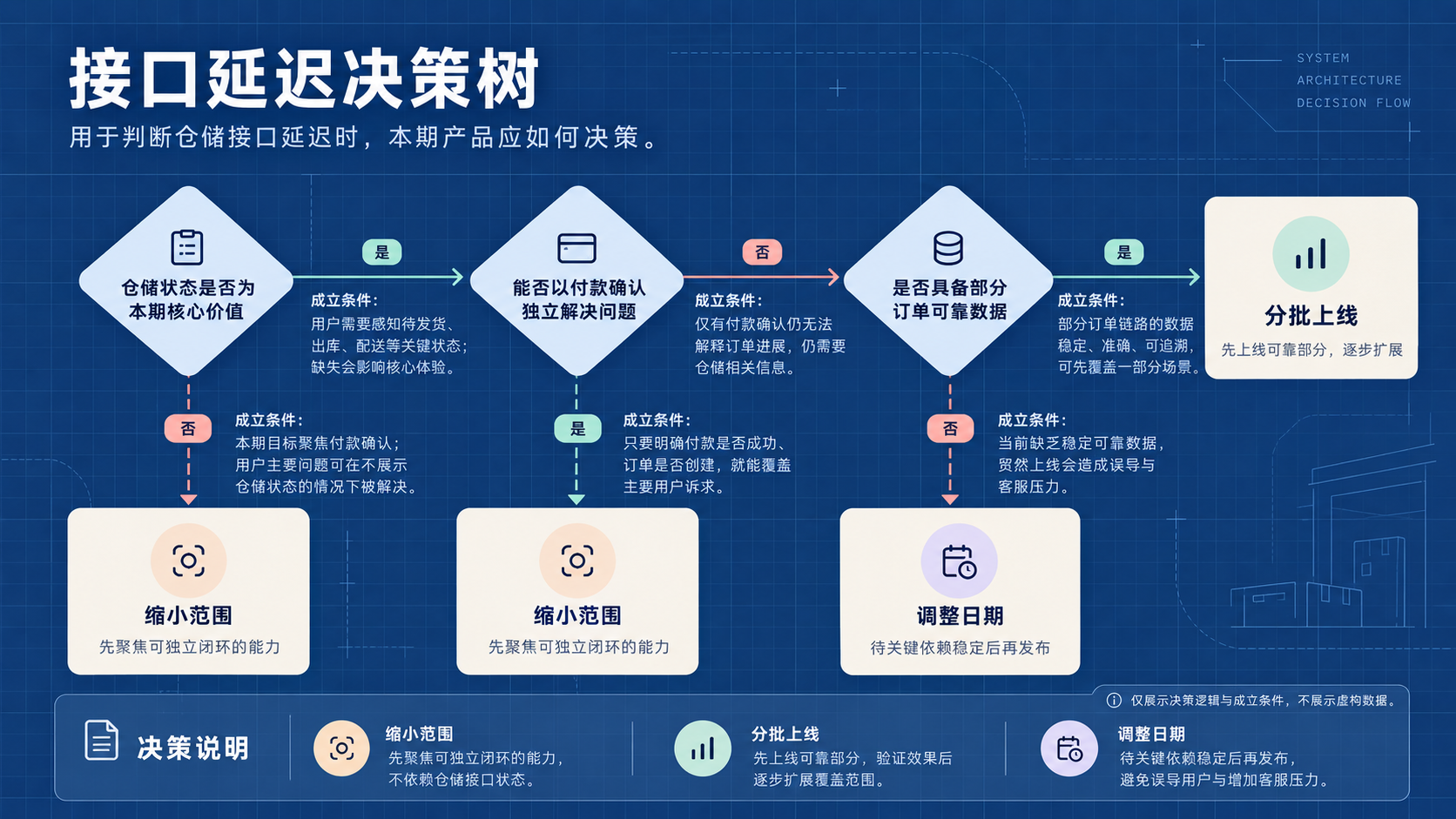

把两边的信息放在一起,才有三种可讨论的方案。
第一种,缩小范围,先上线付款确认。这要求付款确认确实能独立解决一部分问题,并且业务负责人接受本期目标缩减。页面要明确说明仓储进展暂未提供,不能把空值写成“待出库”,否则只是把客服的人工解释换成了页面误导。
第二种,分批开放。只有部分订单已经能取得可靠仓储状态、系统也能清楚区分可用和不可用订单时,分批才成立。哪些订单能看到什么、不能看到什么,要在页面和验收条件中写清楚;没有数据条件支撑的“灰度”,只是把问题推迟。
第三种,保留完整范围,调整上线安排。如果仓储进展就是这次改造的主要价值,付款确认无法替代它,团队就要重新确认接口承诺和上线时间。改期造成的业务影响、客服沟通和其他依赖,也要一并记录。

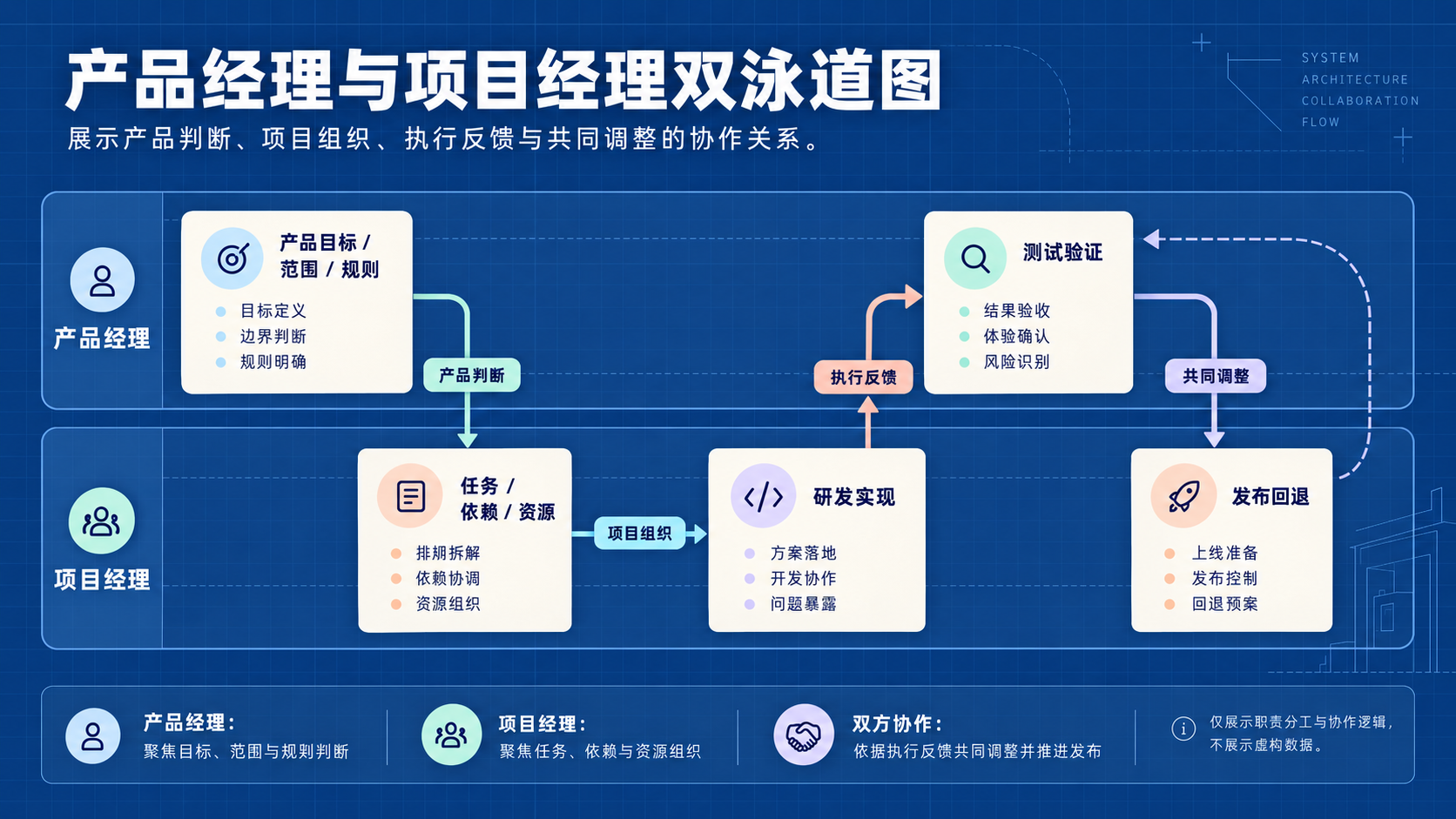

在这个业务示例里,仓储进展是用户最想确认的核心信息,付款确认单独上线只能解决一半问题,部分订单又没有可靠的分批条件。因此,团队决定保留完整查询范围,重新确认仓储接口承诺并调整上线安排。这个决定不是产品经理或项目经理单独拍板,而是把用户影响、依赖和交付代价摆到有授权的人面前共同确认。
产品经理负责说明用户价值、范围边界和可接受的产品结果;项目经理负责组织工作量、依赖、资源和时间风险的评估;研发判断技术方案,测试判断测试条件。岗位名称不会自动带来调人权或拍板权。
三、上线前,分别要验收什么
范围确定后,验收就不能再回到“页面有没有做出来”这个问题,而要回到已经确认的目标。
本例最终选择保留完整范围,因此要顺着真实操作走一遍:用户打开已付款订单,看到的支付结果是否对应这笔订单;仓储状态是否来自正确的订单和时间;状态过期或接口暂时失败时,页面是否诚实表达未知,并给出客服入口。
产品经理负责确认业务路径和产品规则有没有偏离目标。测试负责覆盖正常、异常、权限和回归场景,例如用户不能查看他人的订单,接口返回空值时不能显示一个看似确定的状态。研发和运维负责发布、监控和回退条件。项目经理把这些结论组织进上线清单,跟踪谁还有未完成事项、哪些遗留问题会影响用户,以及异常出现时由谁处理。
如果这是对外承接的客户项目,内部产品验收也不等于合同验收;正式交付仍要由合同约定的授权人员确认。如果是把这些层次混淆,最容易出现“产品说验收了,客户却说没交付”的争议。

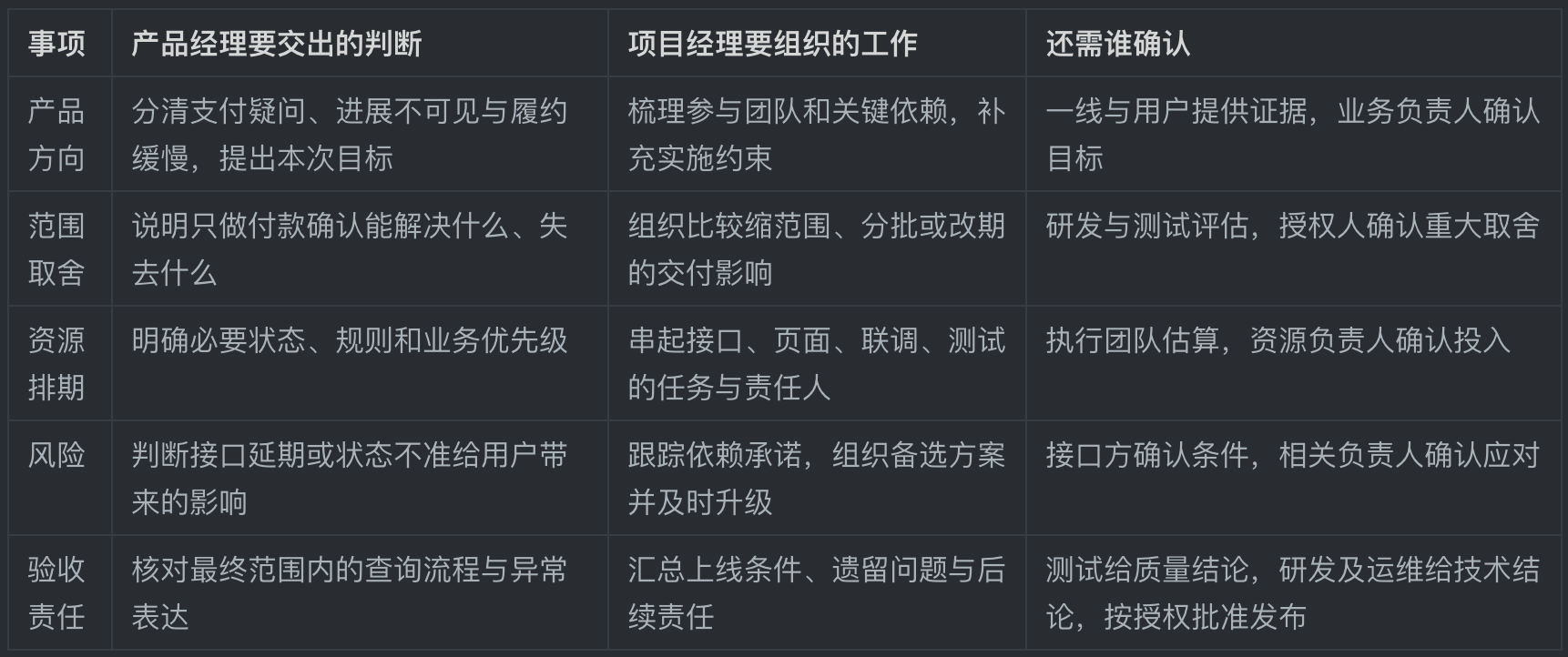

把这个订单系统里的责任压缩成一张表,应该是这样:

这张表里,产品经理和项目经理都参与了同一件事,但交出的判断不同:产品经理不能把验收变成“我点过页面”;项目经理也不能把上线变成“任务都关掉了”。
四、哪一个更厉害,看团队正缺哪种能力

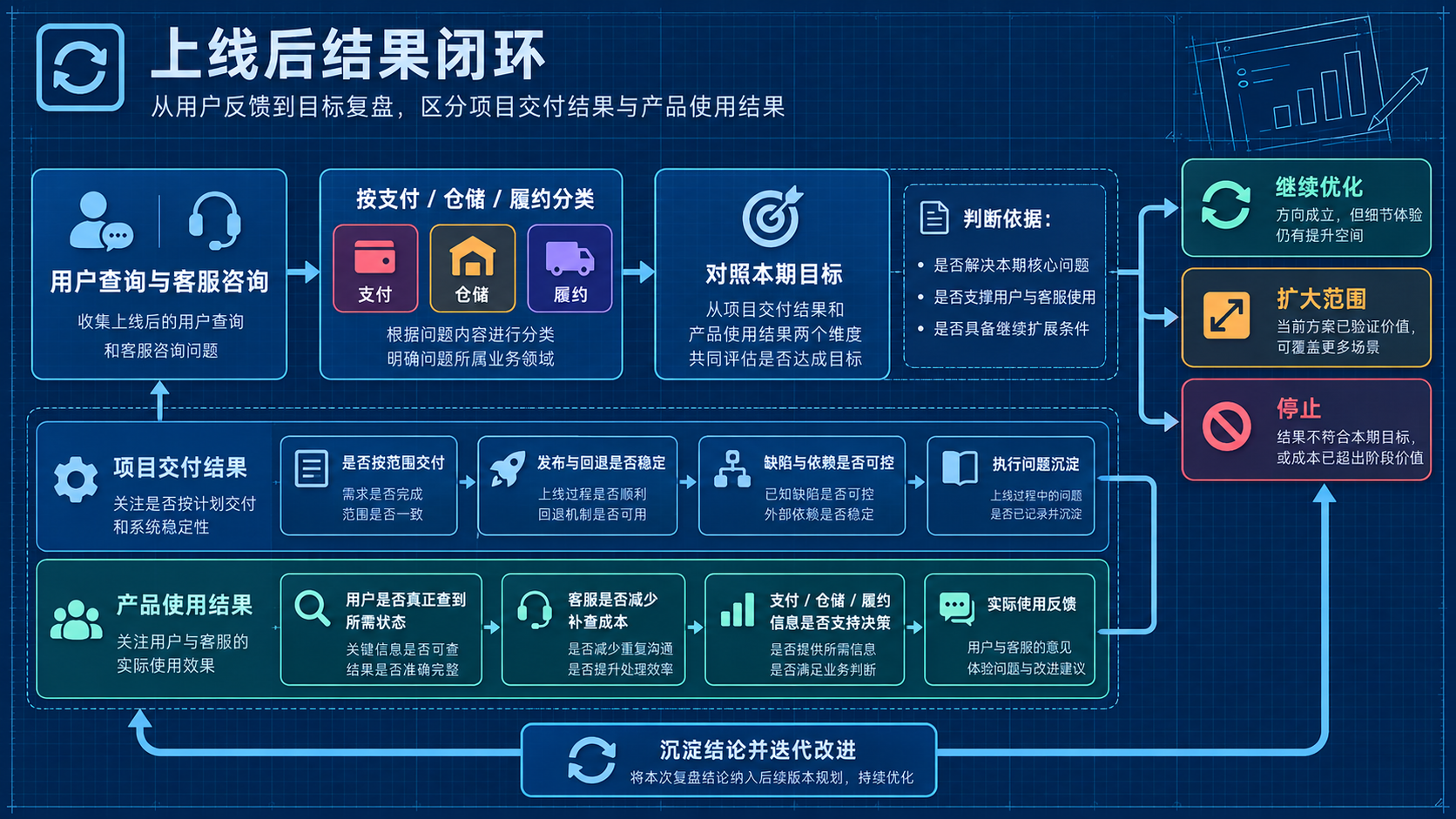

上线以后,两个岗位还要面对不同的问题。
产品经理要看用户是否真的更容易确认订单进展:用户是否看得懂付款和仓储状态,是否仍需客服补充解释,状态更新时间是否足以支持判断。因为本例选择了完整范围,效果判断也必须覆盖这两段信息,不能只验证付款页面做得是否清楚。
项目经理要回看交付过程:接口延期是否提前暴露,范围调整有没有同步给研发和测试,联调数据是否按时准备,发布后的遗留问题有没有明确接手人。按时上线一个缺少核心能力的页面,不能叫有效交付;经过授权后调整日期并交付了完整目标,也不能只因为延期就被判定为失败。
这也是我不太赞成讨论“产品经理和项目经理谁更厉害”的原因——团队方向不清时,需要有人把用户问题、产品目标和范围说透;目标已经明确,却总卡在依赖、资源和信息同步上,需要有人把交付组织起来。
两种能力解决的是不同的瓶颈。
一个人兼任两种角色时,他既要判断用户为什么来问,也要维护任务、依赖、风险和上线条件。真正需要被评价的,是这些判断有没有依据,承诺有没有同步,结果有没有被验证。

所以,产品经理和项目经理没有普遍的高下。产品经理更靠近“为什么做、做什么、为谁做”;项目经理更靠近“谁来做、怎么排、如何把风险暴露出来”。
真正成熟的团队,不是让一个岗位压过另一个岗位,而是让两个岗位在同一张事实表上工作:目标是什么,范围变了什么,谁在承担风险,什么条件下可以发布,发布后怎样证明问题真的得到改善。
订单页面上线只是节点。用户能不能少一次无谓询问,团队能不能把确认过的范围可靠交付,并且知道还有什么没有解决,才是这次协作真正要回答的问题。
