IPD流程实战:版本火车
IPD 体系中,面对大规模、多团队协同的复杂产品,版本火车成为核心协同发布管理范式。它以固定节奏应对不确定范围,通过进度对齐、依赖管理、持续集成等机制,平衡质量与市场节奏,还能与 IPD 阶段评审、CBB 等深度融合,为决策提供客观支撑,高效破解协同复杂度难题。

引入IPD的企业,很多情况下产品规模、复杂度都比较高。
这种情况一定会涉及资源之间的依赖关系,往往需要多个产品线之间的协同。
如果不做管理,版本发布就会出现混乱。
这就引出了今天的主题,版本火车的概念。
版本火车是一种针对大规模、多团队、强依赖复杂产品系统的协同发布管理范式。
其精髓在于:
以固定节奏应对不确定范围,通过牺牲部分范围灵活性,换取整体进度可见性和协同可靠性。

它核心解决的是“协同复杂度”问题:
- 进度对齐:多个产品线/团队各自迭代,但最终需整合为一个解决方案;
- 依赖管理:团队间工作存在技术、接口、特性上的相互依赖,一处延迟,处处受阻;
- 质量与市场节奏平衡:既要快速响应市场,又要确保大规模集成的整体质量。
当然,要做到这几点,需要保证业务、技术部门有足够多的时间进行预计划,对存在的依赖关系做充分的评估。

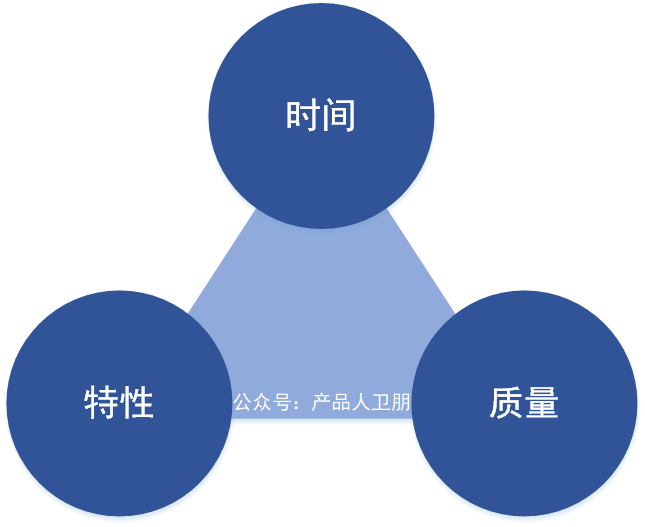

最终确保特性、时间、质量三个维度都能符合预期。
运作机制
1. 固定节奏,火车时刻表
- 节奏器:固定的版本增量PSI周期(比如90天)和统一的迭代长度(比如2周),为所有团队建立共同的时间节奏;

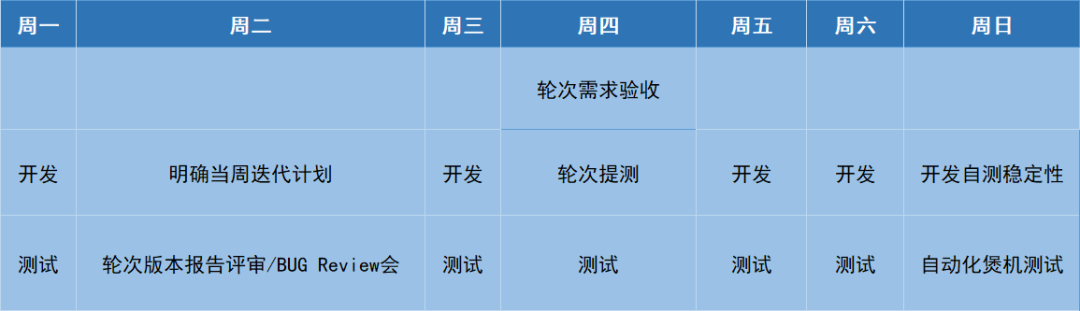

- 强制集成点:每个PSI终点是一个不可动摇的“发车日”,要求所有团队必须将集成好的、达到质量要求的增量“上车”。示例:

2. 范围可变,质量与日期固定
这是版本火车与传统瀑布模型的关键区别。
当面临进度压力时,优先调整本趟“火车”装载的特性范围(推迟或降级),而非推迟发车日期或降低质量门槛。
从而维护客户和市场的信任。
3. 多层次、持续集成
组件/特性级:团队内持续集成;
系统级:跨团队的持续集成,在PSI周期内不断进行,而非最后“大爆炸”集成;
固化迭代:在PSI末期或专门周期,停止新特性开发,专攻集成、缺陷修复、技术债清理和系统级验证,确保“发车”时货物(版本)的稳定。
4. 前瞻性基建与共性组件
识别并提前开发公共基础设施、框架、关键接口。
这些是“铁轨”和“车站”,必须在特性列车频繁开行前基本就绪,否则会成为所有团队的阻塞点。
在IPD体系中的价值
1. 与IPD阶段评审的整合
- 版本火车计划通常对应IPD概念与计划阶段后期的细化输出,将产品路标转化为可执行的、跨团队的同步发布计划;
- 每个重要的PSI(或几个PSI组合)的成果,可以作为IPD关键决策评审点的输入,提供客观的集成验证证据,支持管理层做出继续投资、调整或终止的决策。
2. 强化“异步开发”和“共用基础模块”
IPD强调CBB,火车模式强制了对这些共享资产的规划和提前交付。
3. 提升DCP决策的客观性
基于固定节奏的、可工作的集成增量进行评审。
相比基于文档和承诺的评审,为IPD的决策检查点提供了更坚实、更客观的数据基础,比如实际的进度、质量和风险。
