产品狗的胡言乱语:关于项目管理的一些工作方法总结
项目管理不只是催进度,更是一场对目标、风险与协作的精密控制。本文从接手项目、计划制定、跨部门协作到需求变更与复盘,系统梳理了产品经理在项目全生命周期中的关键动作与决策逻辑,并针对数字化项目的常见陷阱给出实战解法。

最近复盘了工作这么多年主导和参与的几个项目——有驻场交付的、有跨部门协作的、也有数字化转型的。说实话,做项目管理这件事,越做越觉得它不是一个”管”字能概括的。
你说是管进度?管需求?管人?好像都是,又好像都不是。前阵子和一个朋友聊天,他说了句话让我印象很深:”我觉得产品经理就是个催进度的,天天在群里问好了没,跟客服似的。”我当时竟然无法反驳,但心里想的是——如果PM真的只是在催进度,那这个岗位存在的意义是什么?发个定时机器人不就行了?而且为什么我做起来这么痛苦。
这篇文章,涵盖了从接手项目、延期处理、跨部门协作、向上管理到复盘变更的方法论。不是什么高深理论,就是一个个踩过坑、吃过亏后总结出来的东西。使用了AI进行整理,参考了一些已有的产品方法论,可能不是很系统,大家姑且看之吧。
但在展开之前,我想先抛一个问题:为什么那么多项目,最后都死在了”看起来一切正常”的幻觉里?
一、关于项目接手
产品经理不可避免的接手一些乱七八糟的项目。接手之后别急着干活,除了进度管理,以下三个点一定要注意:
- 需求范围管理。 先搞清楚要做什么、验收标准是什么、各个系统的边界是什么。甲方和稀泥就打破砂锅问到底。没有明确验收标准就开工,项目必乱。
- 相关人管理。 理清各方权责:内部决策者(事业部领导、技术部领导)、外部对接人(乙方对接人、甲方现场对接人、甲方决策者)、内部执行者(研发、测试、运维)、协同方。知道谁拍板、谁执行、谁验收,项目才推得动。
- 风险管理。 提前预测风险、做预案。然后其实有问题不可怕,可怕的是相关人不知道有问题。 发现问题立即升级汇报,找资源支撑。
二、项目计划与进度管理
2.1 项目计划怎么做
项目计划的核心要素要注意:工作项、负责人、输出物、风险、预案、时间点。
几个原则:
- 不要模棱两可,把安全冗余放在里程碑节点上,而不是平均摊到每个动作上
- 明确范围边界、明确成功标准、明确依赖关系、明确风险预案
- 保证信息及时,有效同步给相关人,确保计划在各个节点被认可
2.2 延期了怎么办
基本思路:判读延期 → 定位卡点 → 评估影响 → 制定方案。
延期不可怕,失控才可怕,产品经理一定不能懒。延期只是结果,失控发生在更早之前——是依赖卡点?估算乐观?安全冗余不够?风险没暴露?资源不足?还是需求反复?
- 判断是否真的延期,要看最终里程碑是否受影响,而不是某个中间环节慢了就慌
- 项目进度取决于最慢的关键环节,多问几句:为什么这么慢?能不能解除或者绕过去?
- 搞清楚代价:需求范围能不能调,风险能不能覆盖,加资源能不能接受,业务方能不能沟通
- 制定方案:保范围还是保时间?加不加资源?决策要综合考虑四个要素——成本、风险、范围、时间。没有完美方案,只有权衡后的取舍
- 同步沟通,说明决策依据,让各方在同一信息基础上做判断
2.3 不要只是催进度
产品经理不是只催进度的,核心是做翻译:
- 把领导关心的目标、投入和风险,翻译成团队清晰的项目方向
- 把业务需求,翻译成技术能理解和执行的任务
- 把技术难点和资源限制,翻译成业务能判断的影响
- 让不同角色在同一套信息下做决策、推进行动
- 永远问清楚几个问题:目标是什么?现在在哪里?风险是什么?下一步怎么走?需要哪些资源?谁来负责?
三、项目沟通与协作
3.1 沟通的基本原则
- 不要只做消息搬运工,要结构化传递信息(背景、结论、负责人、计划)
- 先拉齐上下文,确保大家在同一个频道上
- 一定要留痕,并确认对方收到和理解
- 有分歧要升级,不要憋着,也不要甩锅
- 越复杂的项目,越要有一个清晰的沟通节奏表
3.2 向上管理
基本思路:同步目标 → 暴露风险 → 提供方案 → 请求资源。
- 减少信息差,不要让领导失控
- 目标的要素:边界、优先级、截止时间、交付标准、业务目标
- 固定汇报节奏:进展、计划、风险、变动
- 结论先行 → 关键依据 → 需要的支持,不要铺垫半天不知道你在说什么
- 报风险的同时给方案,不是甩锅,而是争取决策
- 让预期始终可控,有变动及时说,事事有回应、有着落
3.3 跨部门协作
基本思路:对齐目标 → 明确边界 → 管理依赖 → 解决冲突 → 建立协作闭环。
没有汇报关系其实也是能推动事情,但是关键不在于到处催人。
- 大家不配合,往往不是态度问题,而是每个部门有自己的目标,优先级不同、KPI不同、责任边界模糊、信息不对称等都会造成跨部门协作困难
- 先想清楚:要解决什么问题?成功的标准是什么?对各自的价值是什么?
- 开会要注意:提前约会议、资料准备好、搞定上级——不是”帮我做”,而是”一起完成”
- 分工要搞清楚,但是负责人只能有一个。
- 要明确任务内容、成功标准、输出物、依赖关系、deadline。
- 选择合适的协作方式(拉群、信息定时同步、周会日会等)
- 提前暴露卡点和风险,盯着各项工作的依赖条件:接口好了没?延期影响了哪些后续工作?对接人是谁?
- 有冲突别发脾气:评估问题 → 确定影响 → 提供方案 → 共同确认
- 跨部门会议要注意:达成共识 → 形成纪要 → 明确计划 → 同步结果
四、风险、问题与变更管理
4.1 突发问题应对
基本思路:定位问题和原因 → 评估影响范围 → 及时止血 → 同步相关人 → 复盘根因并存档 → 优化迭代 → 监控效果。
- 及时上升,请求资源,不要藏着掖着,要打团队战
- 根本的解决办法是:提前做好风险识别和预案,注意使用灰度发布 + 策略配置的工作方式
4.2 需求变更
基本思路:确认原因 → 评估影响 → 同步相关方 → 变更正式确认 → 更新计划和记录。、
- 三连问:变什么?为什么现在变?不变会怎么样? 确认必要性、目标,以及变更来源是否可靠
- 避免口头确认,一定要对齐风险应对措施,明确可能带来的影响(资源增加、时间变化)以及行动计划
- 不要让变更只在自己或小范围内悄悄进行,一定及时、准确地同步给所有相关人,列清楚变更内容和影响
- 需求变更后,相关文档一定要更新,否则变更就失控了,要不谁也不知道为什么改,最后就容易背锅
- 需求上线后,最好特别监控一下变更后的方案的使用情况,变更的需求一般都是扯皮重灾区,要保持对自己负责需求的完全把控,否则就容易背锅
五、项目复盘
不是追责会,而是怎么改进工作,对事不对人,一定不要开成批斗大会。
核心三步:看事实,找原因,定行动。
事实层面,从五个维度去看:
- 进度:是否按计划完成
- 范围:交付内容是否和原定一致
- 质量:是否达到验收标准
- 成本:是否超出预算
- 效果:业务指标和用户反馈如何
追问根本原因,聚焦能改变的地方。提炼问题教训,要落到真正可执行的办法上;做得好的地方也要提炼出来。动作要具体,责任要到人,要有清晰的时间线和能保证执行的机制(如定时检查、定期同步等)。
六、数字化项目的坑及解法
1、启动仓促。接到指令就上马,目标不清、责任不明。须设策划阶段,充分调研、共识范围,谋定而后动,该花的时间不能省。
2、目标空泛。口号式愿景无法落地。须符合SMART原则,把战略解码为具体可衡量的交付物,慢即是快。
3、责任不清。范围过大、业务不参与、数字化包办。拆成多期子项目(每期不超过6个月),业务与数字化共同策划,内部全程参与评审、测试,不当甩手掌柜。
4、计划粗放。只有大节点、无风险预案。建立立体计划体系(里程碑、总计划、滚动计划),系统识别风险并提前制定预案。
5、重上线轻落地。系统上了没人用,业务计划脱节。必须业务与数字化计划统一,包括解决方案、试跑、培训,系统上线不是完工,产生价值才是。
一句话总结:把数字化当业务项目来管——前端充分策划,过程精细管控,目标导向价值,而不是上线即终点。
结语:项目管理的本质,不是”管”,而是”控”。
延期的项目、失控的需求、跨部门的扯皮、向上的信息黑洞——这些问题都不是突然发生的,而是在更早之前,就已经埋下了种子。产品经理真正的工作,是在种子发芽之前就把它翻出来。

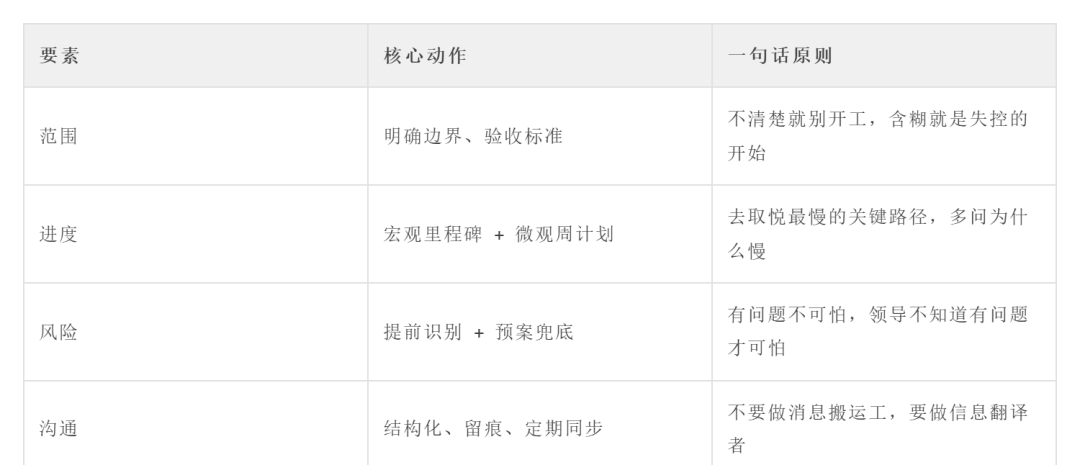

如果把方法论抽离出来,我大概可以提炼一个框架:

这四个要素,其实对应的是系统工程里的一个经典思想——闭环控制。说人话就是:你得先有目标(范围),然后有执行(进度),中间有纠偏(风险),最后有反馈(沟通)。少了任何一环,系统就开环了,开环系统必然发散,项目必然失控。
所以回到开头那个问题——为什么那么多项目死在”看起来一切正常”的幻觉里?因为信息没闭环。产品经理以为团队在做A,团队以为产品经理要的是B,领导以为快收尾了实际核心功能还没跑通。每个人都在自己的信息孤岛上,谁也没错,但项目就是烂了。
就像管理学里常说的那句话:你无法管理你看不见的东西。产品经理的第一职责不是管人管事,而是让信息流动起来,让风险暴露出来,让决策建立在事实而非猜测之上。
最后想说,没有完美的方案,只有合适的方案。保范围还是保时间?加资源还是调优先级?每一次决策都是在成本、风险、范围、时间四个维度之间做权衡。别纠结,合适的就是最好的,让各方都过得去。
这篇文章受限于个人经验和篇幅,有些地方说得比较粗略,部分信息来自于网上看过的文章并进行了AI整理,大家随便看看,有用就好。
本文由人人都是产品经理作者【ka】,微信公众号:【一只飘过的产品狗】,原创/授权 发布于人人都是产品经理,未经许可,禁止转载。
题图来自Unsplash,基于 CC0 协议。
