账实不符、失控操作、反应延迟:ERP、MES、WMS协同的线边仓精益化管理

0 评论 145 浏览 0 收藏 16 分钟

当ERP、MES、WMS三大系统在线边仓环节各自为政,账实不符、失控操作、反应延迟便成为制造企业的顽疾。本文深度剖析三大系统协同的精益化管理路径:从WMS的物理世界精准记录、MES的实时消耗同步,到ERP的唯一真相映射,构建数据闭环。通过刚性校验机制遏制超领,动态补货触发预防待料,让'不积压、不超领、不待料'从管理目标转化为可落地的数字化运营现实。

今天我们不再重复 “做什么”,而是深入探讨 “如何用已有的三大系统工具来实现它”。我们一起拆解账实不符、失控操作、反应延迟三大痛点,让精益管理从目标变成日常运营的现实。

整体逻辑框架

在深入探讨具体痛点与解决方案之前,我们先通过下图建立整体认知框架。线边仓“三不原则” 的达成,并非依赖单一系统,而是需要ERP、MES、WMS三大系统形成协同引擎,最终实现数据实时、流程透明、响应敏捷的管理效果。

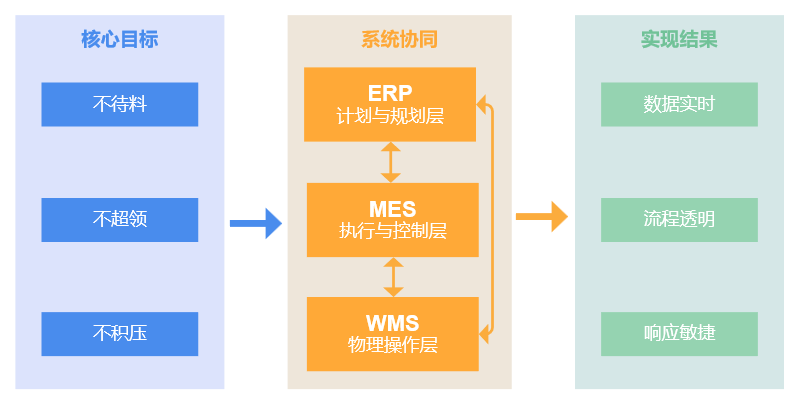

线边仓精益化管理的 “目标 – 系统 – 结果” 逻辑框架

01 终结 “账实不符”

为 “不积压” 提供可信的数据基石

现场现实

“系统报表显示线边仓还有500个零件,但产线叫料时,仓库员在货架上怎么也凑不齐。” 这种 “系统账” 与 “实物账” 的长期偏差 ,是几乎所有管理混乱的起点。它导致仓库不敢按系统发货,计划员不敢信任库存数据做排产。

传统做法的局限

依赖月末或季度盘点,事后补救是常态。盘点时需要停工,影响生产进度,结果也只是静态的 “历史快照”,无法反映实时库存状态。

三大系统协同解法

根治账实不符,需要三大系统像精密齿轮一样咬合,实现物理与数字世界的同步:

1.WMS(仓储管理系统)作为 “物理世界的记录者”:为每一个标准料箱、货架位赋予唯一身份码。铁律:任何物料移动,必须通过手持终端(PDA)扫描货位码和物料码。

2.MES(制造执行系统)作为“消耗数据的同步器”:当产线在工位扫描工单和物料码报工时,此动作应实时触发对WMS中线边仓库存的扣减。实现 “消耗即扣减,零延迟”。

3.ERP(企业资源计划)作为 “唯一真相的映射端”:ERP中的 “线边仓” 库存数据,应自动接收来自WMS的实时变动 。管理者看到的,是精准映射实物的 “实时镜像账”。

为 “三不” 奠基

只有账实 100% 同步,“不积压” 的管理才有意义:

  • 清理的是真实的冗余物料,而非数据错误产生的 “幽灵库存”。
  • 精准的实时数据,也是实现 “不待料” 智能预警的绝对前提。

02 遏制 “失控操作”

为“不超领” 装上刚性的系统闸口

现场现实

工人一次领走两倍用量的物料 “藏” 在工位;相似零件被误用;工单结束后,剩余物料滞留在现场,成为成本黑洞。这些操作脱离系统管控,无序发生,既无法提前干预,也难以追溯复盘。

传统做法的局限

依赖班组长巡检和口头制度,管控效果因人而异,且无法形成标准化的管控闭环,无序操作反复出现。

三大系统协同解法

遏制失控,需要将管理规则嵌入业务流程,让系统成为 “刚性管控者”,从源头杜绝无序消耗:1.

1.ERP(企业资源计划)下达“管控基准”:ERP将生产工单及精确BOM(物料清单)下发给MES。这份BOM不仅是物料消耗的“法律上限”,更是遏制无序领用的“管控标尺”。

2.MES(制造执行系统)担任“合规裁决者”:在线边仓发料点,WMS将 “工单 – 物料 – 申请数量” 信息同步至MES,由MES执行三重合规校验:

  • 此物料是否属于该工单的BOM清单?(杜绝无关物料领用)。
  • 累计领取量是否已超出BOM定额?(杜绝超量领用)。
  • 物料批次是否符合生产工艺要求?(杜绝误用)。
  • 任一校验未通过,MES立即返回“禁止发放” 指令。

3.WMS(仓储管理系统)执行“物理拦截”:WMS严格依据MES的裁决结果,决定是否完成出库动作。对于生产必需的例外领料(如工艺调整、物料损耗超标),强制要求在MES中发起电子审批流程 ,明确审批权限与原因,确保每一笔异常消耗都可追溯、可复盘。

为 “三不” 奠基

这套“事中拦截 + 电子追溯” 的刚性机制,从技术层面彻底遏制了物料领用的失控风:

  • 将成本控制从事后财务分摊,转变为生产过程中透明、可追溯的实时偏差管理。
  • 从 “人管人” 升级为 “系统管人”,减少人为干预的漏洞。

某汽配厂通过该机制,每月减少非BOM领料浪8.2万元,异常消耗追溯效率提升70%。

03 打通 “反应延迟”

让“不待料”从救火变为预防

现场现实

缺料总是在生产线停转时才被发现,随后开始漫长的电话沟通和紧急调拨。补货永远在“救火”,而非“防火”。

传统做法的局限

设置高额安全库存(造成资金积压),或依赖物料员频繁巡检(人力成本高且不可靠)。

三大系统协同解法

实现从被动响应到主动预防,关键在于让系统基于数据自动 “说话”:

1.MES(制造执行系统)化身“节拍感知器”:实时收集每个工位的生产节拍与物料消耗速度。

2.建立“动态补货触发器”:在MES中,基于实时消耗速率和补货周期计算动态安全库存。

3.自动发布“精准拉动指令”:当WMS反馈的实时库存低于动态安全线时MES自动向WMS发布明确的配送指令单(含物料、数量、目标工位、期望时间窗口),并在车间数字看板上高亮预警。

4.WMS(仓储管理系统)进行“敏捷执行与反馈”:WMS将此指令转为最高优先级的配送任务。送达后扫码确认,状态自动反馈,预警解除

为 “三不” 奠基

这实现了补货模式从 “下游呼叫” 到 “上游预见” 的根本性转变:

  • 用系统的实时计算与自动指挥,替代人力延迟的判断与低效沟通。
  • 将停线风险扼杀在发生之前。

某机械加工厂通过该协同模式,产线停线待料时间减少68%,安全库存资金占用降低40%。

通过前文对三大痛点的逐一拆解,可以看到根治这些问题的核心在于打通三大系统间的数据流,三者形成的数据闭环,正是根治线边仓三大顽疾的关键。下图清晰地展示了这一协同机制:

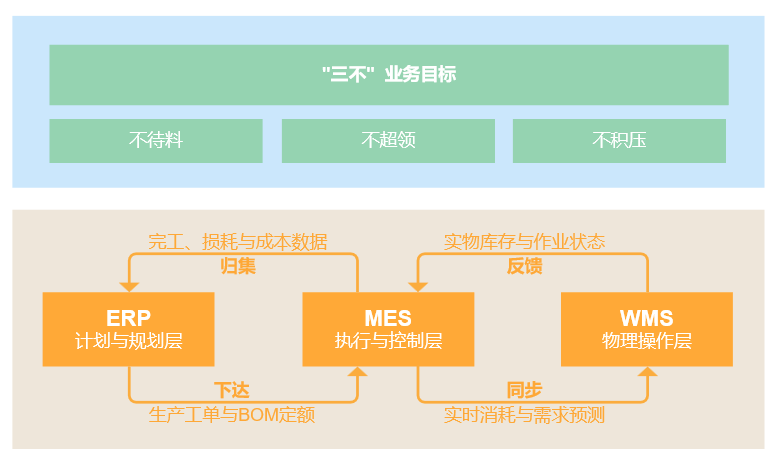

三大系统协同数据流与业务闭环

04 正视现实

通往协同之路上的三座大山与务实爬坡策略

以上方案逻辑严密,但其实现绝非一蹴而就。在从 “系统割裂”走向“流程协同”的路上,我们必须清醒地认识并跨越三座大山。真正的精益化,是一个不断爬坡的过程。

传统做法的局限

设置高额安全库存(造成资金积压),或依赖物料员频繁巡检(人力成本高且不可靠)。

1. 数据之山:从“有数据”到“信数据”

  • 现实挑战:“必须100%扫码” 是技术逻辑的铁律,却是管理中最软的肋。员工嫌麻烦、生产节拍压力下 “来不及” 扫,会让系统瞬间变成“垃圾进,垃圾出”。
  • 爬坡策略:放弃初期对“100%扫码率”的幻想,转而追求“100%关键场景闭环”。选择一两个痛感最强、利益关联最直接的场景切入。例如,将“工单扫码报工” 与员工工时确认 / 绩效计算强绑定。用关键利益驱动关键动作,先在一个小闭环内建立可信、干净的数据流,再逐步扩大范围。

2. 系统之山:集成不是请客吃饭

  • 现实挑战:不同厂商的系统,接口开放程度不一,开发与维护成本高昂。追求“大而全” 的深度集成,往往陷入预算超支、工期漫长的泥潭。
  • 爬坡策略:采用“单点突破,价值优先” 的集成策略。不要试图一次性打通所有流程。分析三大痛点中哪一个对当前工厂造成的损失最大。例如,若 “失控操作” 导致的物料浪费最为严重,就集中所有资源,优先打通“工单领料校验”(MES-WMS)这一个点。用这一个点的成功(如:每月减少XX万元的非BOM领料)来证明集成的价值,为后续集成争取资源。

3. 组织之山:协同的主角不是系统,是人和部门

  • 现实挑战:协同意味着跨部门(仓库、生产、计划、IT)的权责再分配。仓库的指标是库存准确率,生产的指标是产出,两者若不统一,协同就会在部门墙前搁浅。
  • 爬坡策略:在启动技术项目前,先组建“利益共同体”。成立一个由生产、仓库、IT 骨干组成的“线边仓协同攻坚小组”,并为这个小组设定一个共同的、唯一的首要目标(例如:“将试点产线的停线待料时间降低50%”)。让技术方案成为他们解决共同难题的工具,而非上级强加的任务。

05 务实路径

从“问题货架” 到可持续的运营模式

实现上述深度协同,必须遵循 “试点 – 验证 – 固化 – 推广” 的敏捷逻辑:

1.选点突破:从 “问题货架” 到 “示范货架”

  • 选择一条问题最严重的货架(如某电子厂的F3 货架,月度损耗达23%)。
  • 集中资源实现“扫码 – 消耗 – 补货” 全链路闭环。
  • 配置专属“数据警卫员”:由班长亲自监督扫码执行。

2.跑通闭环:打造 “1 米见方” 的数字样板

  • 在示范货架实现:
  • 扫码率100(3个月内允许5%人工补录)。
  • 动态安全库存准确率92%。
  • 异常响应时间≤30分钟。
  • 用真实数据说服团队:F3货架呆滞物料减少67%,补货效率提升40%。

3.固化规则:让 “肌肉记忆” 变成系统逻辑

把验证有效的 “系统操作步骤、部门协同节点、异常处理流程” 整理成《线边仓协同SOP》,包含:

扫码触发规则(如“三扫两核”);

异常处理流程图(含5级响应机制);

跨部门协作KPI(如“数据准确率≥95%”)。

复盘试点中暴露的管理漏洞(如系统杜绝超领后,发现标准损耗率设定过高 / 过低),同步优化BOM定额、安全库存参数等管理规则,让 “技术工具” 与 “管理规则” 相互适配。

4.规模复制:从 “星星之火” 到 “燎原之势”

用试点的真实数据 + 可测算的ROI(投资回报率)争取资源,按 “先易后难” 原则逐步推广。

设置“协同进化指数”,包含:

  • 数据质量维度(扫码率、准确率);
  • 效率维度(停线时间、补货周期);
  • 成本维度(异常领料占比)。

优先推广到与试点场景相似的产线/产品,再逐步覆盖复杂场景;推广过程中保留 “攻坚小组”,及时解决新区域的落地问题,确保模式不走样。

对于已投入巨资进行数字化的制造企业而言,线边仓精益化的下一阶段,并非购买更昂贵的工具,而是让已有的ERP、MES、WMS三大系统,在线边仓这个关键节点完成深度集成与协同,并匹配以相应的组织与数据纪律。

当我们能坦诚面对数据、系统、组织这三座大山,并运用务实的策略持续爬坡时,“账实不符、失控操作、反应延迟”这些顽疾才能被真正根治。届时,“不待料、不超领、不积压”便不再是一个需要持续呐喊的管理目标,而是整个生产系统在数字与物理世界流畅同步后,自然输出的结果。这套从原则到系统、从技术到管理的协同逻辑,正是将管理者智慧固化为企业持久运营能力的数字化桥梁。

本文由人人都是产品经理作者【壹叁零壹】,微信公众号:【壹叁零壹】,原创/授权 发布于人人都是产品经理,未经许可,禁止转载。

题图来自Unsplash,基于 CC0 协议。

更多精彩内容,请关注人人都是产品经理微信公众号或下载App
