产品经理的取舍之道:不再强求100%功能闭环

0 评论 660 浏览 5 收藏 19 分钟

产品经理常陷入完美主义陷阱,为1%的边缘场景付出30%的成本,却忽视了80%用户的核心需求。本文通过SaaS ERP多计量单位换算的真实案例,剖析如何用60%的投入解决80%的问题,同时揭示哪些场景必须做到100%严谨。从需求评分卡到冷冻机制,一套科学取舍方法论助你成为真正的'价值操盘手'。

在产品经理的成长路上,几乎每个人都经历过这样的场景:拿到一个需求,脑海里立刻开始推演各种可能性——正常流程、异常流程、边界条件、权限交叉、数据不一致……然后陷入一种焦虑:“万一用户这么操作怎么办?万一那个场景没覆盖到,上线后被挑战怎么办?”

于是开始拼命往PRD里追加逻辑分支,反复和开发、测试对边缘case,文档厚得像一本小说。你觉得自己很负责,做到了“逻辑闭环”。

可现实往往是:那些你绞尽脑汁覆盖的边缘场景,有的上线后几个月都遇不到一次;而为了覆盖它们付出的研发成本、测试成本、延期风险,却实实在在地消耗了团队最宝贵的资源。

成熟的产品经理不再单一执着于100%的逻辑闭环,而是学会用60%的投入去解决80%用户的核心问题,把剩余20%暂时“冷冻”。 但更进一步,他更知道有些20%的场景,因为触碰系统骨架,反而必须做到100%严谨。

这是一篇关于“取舍”的深度复盘,希望能帮你少走一些弯路。

一、新手PM的完美主义陷阱:为1%的场景付出30%的成本

团队里曾经有一位初级产品经理,负责设计SaaS ERP 的多计量单位换算。需求很典型:商品天然有多个单位,客户需要在采购(按箱/卷)、库存(按盒/米)、销售(按袋/公斤)之间自由换算,并保证库存数量和成本的准确性。

花了整整两周,画出了一张极为复杂的逻辑图:

  • 固定换算(1箱=20盒)和浮动换算(1卷≈5.3米,按实际入库量反算)
  • 多级单位级联换算(箱→盒→袋自动转换)
  • 不同业务场景默认单位不同(采购用吨,销售用公斤,库存用件)
  • 不同仓库使用不同的换算关系(南方仓库1箱=20盒,北方仓库1箱=24盒)
  • 换算关系变更后,历史单据和历史库存自动重算……

他拿着PRD来找我:“针对这个场景,我的逻辑是闭环的,任何情况都覆盖了。”

我问了两个问题:

  1. 这些换算方式里,客户实际使用频率最高的是哪几种?
  2. 实现这套逻辑,开发、测试、实施、文档各需要多少时间?

他愣了一下,随后花了两天时间调研了20家典型客户,结果让他很意外:超过80%的客户只用“固定换算”(1箱=12盒),且只在采购、销售、库存三个环节使用,从不涉及多级级联或分仓库差异。 至于浮动换算、历史重算,几乎没有客户能说清楚自己的业务场景。

最终我们只做了固定换算方案,限定在主流业务单据中,2周就上线了。三个月内,没有收到一个客户投诉“为什么不支持浮动换算”。而那个“完美方案”至少需要2个月——足够我们再上线两个更有价值的功能,比如批次跟踪和成本毛利分析。

这是新手PM最常见的陷阱:追求逻辑上的完美,而不是业务上的综合价值。他们往往把“严谨”等同于“把所有可能都做进去”,却忘了产品是在资源约束下运行的。

二、价值ROI优先

成熟的产品经理心里都有一杆秤:需求价值 = (覆盖用户量 × 问题严重度 × 使用频次)/ 实现成本。

这个公式看起来简单,但真正用它来指导决策的人并不多。你会发现绝大多数SaaS ERP的用户行为都符合幂律分布——20%的核心业务场景贡献了80%的使用价值,剩下80%的边缘场景只贡献20%的价值。如果为了实现那20%的边缘价值,花费了超过20%的资源,从ROI角度看就是亏损的。

成熟PM接到一个边缘需求时,会本能地走三步:

第一步:先问数据

这个场景在多少家租户身上真实发生过?每月触发几次?影响的角色是仓管、财务还是销售?如果数据都拿不到,就先假设低频,上线后埋点验证。

第二步:再问成本

实现它需要多少研发、测试、实施、文档维护资源?会不会阻塞其他更重要的功能(比如财税合规、性能优化、安全加固)?有没有隐藏的耦合风险?

第三步:最后问替代方案

能不能通过实施配置、人工后台操作、帮助文档指导来解决?能不能先不做,等客户投诉达到某个阈值(比如5家/月)再加?

当答案指向“成本高、收益低、有替代路径”时,成熟PM会果断把这个需求放进“冷冻室”,而不是硬塞进当前版本。这不是偷懒,而是对团队资源和公司战略的负责。

三、什么是“60%解决80%”?

这句话听起来有点反直觉:60%的投入怎么解决80%的问题?

其实它指的是:用一个相对轻量、覆盖主流业务场景的方案,去满足绝大多数客户最核心的诉求;而剩下的长尾需求、极端边界、低频异常,暂时搁置或采用低成本方式处理。

再举一个ERP中常见的例子:批量导入商品数据

  • 主流场景(80%客户需求):客户从Excel文件导入商品信息(编码、名称、分类、价格、库存初始值)。系统能自动校验必填字段,对错误行给出提示,并提供下载错误报告的功能。这个实现起来大约需要5人日。
  • 边缘场景(20%客户需求):支持多sheet页同时导入、支持自定义字段映射、支持导入时自动创建缺失的分类、支持增量更新时选择“覆盖”或“追加”模式、支持导入后的回滚机制……如果全部实现,可能需要20人日以上。

综合来看通常会先做那5人日的主流版本。上线后,80%的客户已经能顺利完成商品导入。剩下的20%长尾需求(通常是大客户或有特殊数据治理要求的客户)记录在“冷冻室”,等产品进入成熟期、或者某家大客户明确付费要求时,再逐个解冻。

这就是60%投入解决80%问题——不是偷工减料,而是精准识别核心价值,把有限的弹药打在最重要的阵地上。

四、如何科学地“冷冻”需求?一套可落地的操作指南

“冷冻”不是粗暴地拒绝,也不是偷偷忘掉,而是一个可管理、可回溯、有明确触发条件的主动决策。下面这套方法我用了多年,很有效。

1. 建立需求场景评分卡

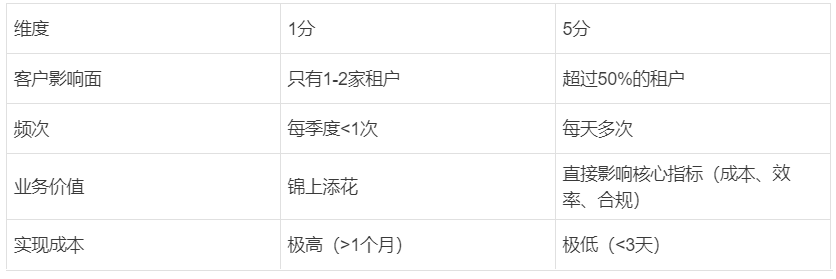

对每个需求场景,从四个维度打分(1-5分):

打分逻辑:前三个维度得分越高越值得做,成本维度得分越高越不值得做。综合得分(前三项平均分 ÷ 成本分)低于0.6的,就是冷冻候选(上述是参考项目,维度可以结合实际情况调整)。

2. 明确冷冻条件——写进PRD

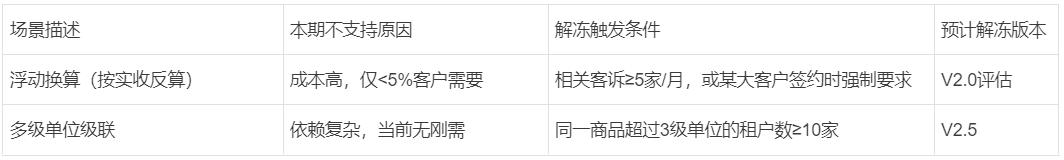

在需求池中标记“已冷冻”的需求场景,同时在PRD的相关规则中写明“暂不支持”的场景,例如:

这样做的好处是:开发知道这不是“漏了”,测试知道哪些不用测,实施和销售也知道如何向客户解释。

3. 为冷冻需求设置低成本兜底

那20%的场景虽然系统不支持自动化处理,但不能让客户无路可走。常见的B端兜底方式:

  • 清晰的提示文案 + 帮助文档:告知用户“当前暂不支持该操作,建议改用以下标准流程……”,并附上知识库链接。
  • 实施/客服人工介入:提供后台操作入口或工单系统,由实施顾问或客服在少数特殊情况下代为处理。
  • 数据埋点:记录有多少租户触达到这个边缘场景,用于验证冷冻决策是否正确。如果埋点显示触发率远低于预期,说明冻对了;如果意外很高,就提前解冻。

4. 定期复盘冷冻清单

每2-3个版本,专门安排一次“冷冻室大扫除”。客户群体在变、付费意愿在变、竞品也在变。原来没价值的场景,今天可能成为赢单的关键差异点。主动复盘,而不是等到被客户逼到墙角才想起来。

五、心态成熟:从“怕被问倒”到“主动说明取舍”

很多产品经理,不敢做取舍的本质,是害怕被挑战

怕开发问:“这个场景不做,万一客户遇到了怎么办?”

怕老板问:“竞品有这个功能,为什么我们没有?”

怕销售问:“客户说要这个,没有他会丢单!”

这些恐惧源于一个隐含假设:产品经理应该对所有情况负责,产品应该尽可能完美。这句话本身也没有问题,但成熟的PM知道,商业SaaS产品永远是在资源约束下做最优配置,而不是追求理论上的无懈可击。

真正的专业,不是把每个角落都涂满,而是清晰地告诉所有人:我们为什么在这里留白。

针对“挑战”你可以用类似的方式回应:

  • 对开发:“这个边缘场景的触发概率低于1%,实现它要多花两周。我选择相信数据,如果上线后咨询量超过预期,我们立刻补上,我负责跟进。”
  • 对老板:“竞品虽然做了这个功能,但那是他们进入成熟期后为大客户定制的。我们现阶段应该优先覆盖中小客户的共性痛点,这个我标记为V2.0考虑。”
  • 对销售:“请告诉客户我们主流的方案已经能解决他80%的问题,那20%可以通过实施配置或人工兜底。如果他坚持要产品化支持,我们作为付费定制需求排期。”

当你敢于说“本期不做”,并且能讲清楚“为什么不做”时,团队反而会更信任你——因为你展示的不是懒惰,而是清醒的优先级判断

但需要特别警惕的是: 并不是所有需求都适合只做60%。前面一直在强调“不要追求100%逻辑闭环”,但绝不能走向另一个极端——什么都只做一半。这里必须区分两个概念:

  • 功能覆盖度:指是否实现了某个业务场景的所有分支(如浮动换算、多级级联等边缘case)。前文说的“不做100%”,主要指这个维度——我们主动冷冻低频、高成本的功能场景。
  • 设计健壮度:指某个功能(哪怕只是60%的功能覆盖)的底层数据模型、核心逻辑、接口设计是否严谨、可扩展、无漏洞。这个维度上,**成熟PM往往要做到接近100%**,否则会埋下巨大的技术债务。

换句话说:功能范围可以“少而精”,但实现出来的那部分,必须足够扎实。

什么时候必须追求设计上的100%健壮?

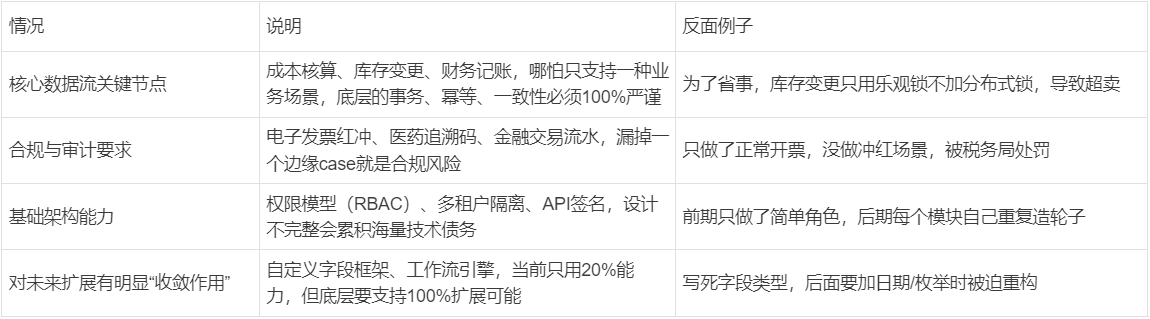

以下四种情况,即便当前功能覆盖度只有20%,也值得投入完整设计:

正面案例:ERP多币种汇率

假设你要设计一个支持多币种采购的ERP功能。调研发现:80%的客户只用人民币交易,20%的客户有少量美元或欧元采购单,且金额很小。

按照前面的“60%思维”,你可能会想:先只做人民币,外币场景冷冻。但成熟PM会做出相反的决策:必须一次性把多币种汇率的完整逻辑做出来,包括汇率来源、时效性、历史汇率追溯、外币成本折算、汇兑损益计算等。

为什么?因为币种不是“功能”,而是财务核算的基础属性。如果今天只做人民币,明天要加美元时,你会发现:采购单、入库单、应付账款、成本核算、财务报表……几乎所有模块都要改,而且历史数据无法追溯。一次做完整虽然当期投入较大,但从一体化开发综合价值看,远低于分期做的重构成本。

判断依据:能力的“侵入性”和“扩散性”。侵入性越强(改一处要动多个模块)、扩散面越广(后续所有功能都依赖它),越值得一开始就做完整。

六、真实案例:多计量单位的“两层决策”

回到开头的多计量单位例子,看看成熟PM如何同时运用“功能覆盖度”取舍和“设计健壮度”坚守。

第一层:功能覆盖度——做哪些场景?

  • 主流场景(80%客户):固定换算(1箱=12盒),在采购、销售、库存单据上使用。
  • 边缘场景(20%客户):浮动换算、多级级联、分仓库不同换算等。

按照价值ROI,PM只做固定换算,边缘场景冷冻。这是功能覆盖度上的“60%方案”。

第二层:设计健壮度——如何实现固定换算?

固定换算涉及主单位、辅单位、换算率,会写入库存表、成本表、所有业务单据明细。底层模型必须做到:

  • 可扩展:预留“换算类型”字段(固定/浮动/按仓库),当前填“固定”。
  • 精度:换算率用高精度十进制,明确舍入规则。
  • 历史:只允许新增单位,不允许修改已用的换算率。

结果:上线一年,80%客户满意。第二年某大客户付费要求浮动换算,由于底层预留了扩展,开发成本从预估3个月降到3周。

这个案例回答了核心疑问:第一部分批评“做全所有功能场景”,是功能覆盖度的过度追求;而这里要求的底层严谨,是设计健壮度的必要投入。两者不矛盾,而是PM必须同时掌握的两种能力。

七、总结:PM是资源分配者,更是“价值操盘手”

产品经理的成长,本质上是从“功能设计者”进化为“资源分配者”,再进化为“取舍架构师”。

  • 功能设计者追求功能覆盖度的完整,怕漏掉场景。他的口头禅是“万一……怎么办”。
  • 资源分配者追求价值最大化。他的口头禅是“这个ROI不高,先不做”。
  • 价值操盘手能区分“功能覆盖度”和“设计健壮度”融合价值最大化——前者可以妥协(冷冻边缘场景),后者必须坚守(核心能力做扎实)。他的口头禅是“功能边界可以收窄,但根基必须打牢”。

迈过第一道门槛:敢于冷冻边缘场景,用60%覆盖拿下80%价值。

迈过第二道门槛:在有限实现内,把底层模型做到100%严谨,并敢于顶着“为什么不做完所有场景”的质疑去坚持。

最后——

  1. 功能的边界可以暂时收窄,但设计的根基必须一次打牢。冷冻的是场景,不是质量。
  2. 不要用战术上的勤奋(覆盖所有边缘case)掩盖战略上的懒惰(没想清楚核心价值)。
  3. 如果你不知道什么可以不做,你就还没有真正理解你正在做的产品。

本文由 @雨柒 原创发布于人人都是产品经理。未经作者许可,禁止转载

题图来自Unsplash,基于CC0协议

更多精彩内容,请关注人人都是产品经理微信公众号或下载App
