在中小团队甚至大厂垂直业务线中,产品经理常常被默认承担项目推进的职责。本文基于财务产品领域的实战经验,深入剖析银企直连等复杂项目中面临的真实挑战——从外部依赖管理到上下游系统协调,再到资源冲突应对与变更管控。作者将产品思维注入项目管理框架,提炼出可复用的方法体系,帮助产品经理突破执行困境。

很多人觉得产品经理和项目经理是两个岗位,各司其职。但现实是——在很多中小团队、甚至大厂的垂直业务线里,产品经理常常被默认”顺便”承担项目推进的职责。

我也是被”顺便”逼出来的。

做财务产品这几年,我经历了 业财一体化、银企直连对接等多个复杂项目。外部有银行方、监管方、多个上下游系统;内部有研发、测试、业务方,每个人的目标和优先级都不一样。

如果只会做需求,不会推项目,产品根本落不了地。

这篇文章,我想从一个产品经理的视角,结合自身数十个项目的真实经验,总结几种常见项目难点,聊聊我对项目管理的理解与实践。

一、用产品思维重新理解”项目管理”

学过 PMP 的人都知道,项目管理有五大过程组

启动规划执行监控收尾

还有十大知识领域:整合、范围、进度、成本、质量、资源、沟通、风险、采购、干系人。

这套框架非常完整,但对于产品经理来说,照搬往往水土不服。我的理解是:用产品思维去驾驭这套框架,而不是被框架驾驭。

产品经理的核心优势在于——我们天然擅长识别干系人诉求、拆解问题结构、做优先级决策。这正好是项目管理中最难的部分。

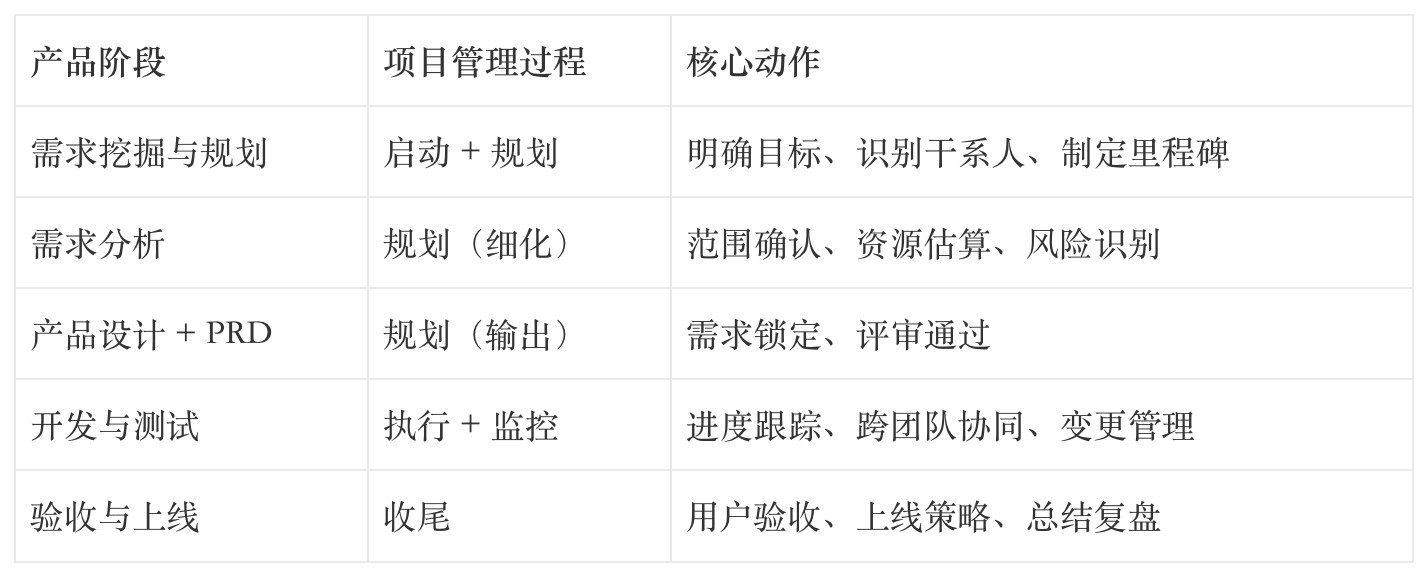

所以我的做法是:把项目管理的五大过程,和产品全流程的每个阶段对应起来:

项目全程贯穿的不是某一个阶段,而是”监控”——这是产品经理最容易忽略的部分。

二、最难的不是做计划,是管”外部依赖”

我做过最复杂的项目之一,是银企直连的落地。这个项目的特殊性在于,我们需要跟多家银行方对接,而银行侧的配合度,完全不在我们的控制范围内。

遇到的真实问题是:

  • 银行侧不按里程碑完成任务,联调计划一推再推
  • 跨时区沟通(部分银行在异地,时差和工作节奏完全不同)
  • 沟通工具不统一(我们用企微沟通迅速,对方用邮件及频率不高的远程会议工具)

我们的应对策略分两个阶段:

项目进行中:

  1. 推动业务方向银行方施加压力——有时候,”商业关系”比技术协议更管用
  2. 提升沟通频率,从月度会变为每周一到两次线上会议,减少信息传递的衰减
  3. 在满足业务核心诉求的前提下,调整为分批上线策略,把强依赖项拆出来先上能上的,重新制定里程碑

项目结束后:

  • 编写《银企直连项目SOP》,把这次踩的坑变成下次可复用的经验手册

这个经历给我最大的教训是:对外部依赖,一定要在项目初期就做最坏的预案,而不是等问题出现了再救火。

三、上下游系统依赖:协调比技术更难

另一类常见的复杂度来自上下游系统依赖。当本项目需要其他关联系统配合时,每个系统背后是不同的业务方,目标不完全一致。

典型问题:

  1. 各系统业务方的业务目标不同,对接口标准的理解也不同
  2. 各系统产品设计差异大,难以统一标准
  3. 里程碑无法拉齐——A 系统开发快,B 系统还没排期

我的解法:

  1. 先统一业务目标,再谈技术方案:拉齐各方业务负责人,在高层达成”这件事对我们都重要”的共识,提升各系统的业务优先级。优先级解决了,技术问题才有人认真对待。
  2. 提前确立统一接口标准:建立共享文档,各方按统一标准接入,并补充映射关系表。不要等开发阶段才发现字段对不上。
  3. 以关键路径为主轴,弱依赖系统直接询问配合意愿:确定最长关键路径,核心系统为主先定里程碑,其他非核心系统直接问能否配合,不配合就绕开或者解耦。

这里有个产品经理容易踩的坑:我们习惯于”把需求做完整”,但在多系统协作的项目里,有时候”做完整”反而是风险。先跑通核心链路,再补完整性,是更健康的节奏。

四、资源紧张时,如何处理”插队项目”?

这是每个在公司做过一段时间的产品经理都会遇到的情景:

场景 A:在资源紧张的情况下,业务方突然插入紧急项目

做法:

第一步,与上层领导和业务方在同一个会议里明确目标和优先级,不要各说各话

第二步,拉研发和测试团队内部对齐,倒排计划,看现有节奏能否支撑

第三步,协调各项目优先级,有的项目可以延期,有的可以并行,有的可以降范围

场景 B:自己负责的项目被别人的紧急项目挤掉资源

做法:

  • 先跟业务方确认优先级——你的项目真的没对方重要吗?有时候是信息不对称导致的
  • 如果对方真的更紧急,调整自己的项目计划,争取排期承诺,不要让项目悬在空中

这里有一个很重要的能力:让上级帮你做决定,而不是你自己扛着。 资源冲突时,产品经理要做的不是自己默默忍受,而是把冲突显性化,让决策者做取舍。

五、项目延迟风险的三个应对动作

每个项目经理都怕延期,但延期几乎是必然的。重要的是提前感知风险,快速响应

我的应对节奏:

定时跟进:建立固定的进度同步节奏(如每周里程碑检查),不要等到问题大了才开会。

赶工与加人:如果某个模块是瓶颈,可以考虑局部赶工或者临时补充人手。但要注意:加人不一定提速,新人需要上手时间,贸然加人可能反而乱。

并行:把原来串行的任务改为并行。例如,测试用例可以在开发阶段提前编写,而不是等开发完成再开始。这是最常被忽视的提速手段。

六、变更管理:说”不”是一种能力

项目中最令人头疼的是需求变更。业务方随时改需求、开发说”这个做不了”、上线前突然要加功能……

我的变更管理原则:

并行处理:新变更的分析和评估,可以和现有开发并行进行,不要让评估过程阻塞交付。

加资源而非改计划:如果变更必须做,优先考虑增加人力资源,而不是无限推迟原有里程碑。改计划的代价往往比我们想象的大——它会影响后续排期、影响团队信心。

最重要的是:建立变更评审机制。 不是所有需求都要接,产品经理要有说”这个版本不做”的底气——而这种底气来自于前期和业务方对版本目标的清晰共识。

七、收尾不是结束,是下一个项目的起点

很多产品经理做完项目就散了,这是巨大的浪费。

我在银企直连项目结束后,做了一件事:把整个项目过程中遇到的问题、解决方案、可复用的模板,整理成一份 SOP 文档。

这份文档后来成为团队接同类项目时的参考手册,减少了大量重复踩坑的时间。

经验教训的沉淀,是产品经理区别于执行者的核心竞争力之一。

总结

回头看,产品经理做项目管理,有三点最核心的心得:

1. 用产品视角重新理解项目: 项目成功的核心是”干系人满意”,这和产品的核心逻辑一脉相承。把项目的每个干系人都当成”用户”,理解他的诉求和痛点,协调的效率会大幅提升。

2. 外部依赖是最大风险: 内部问题可以靠权威和信任解决,外部依赖只能靠提前规划和分批降险。不要高估外部合作方的配合度。

3. 经验要显性化: 每次项目结束后,花一点时间做复盘,把隐性知识变成显性文档。这是对自己最好的投资,也是对团队最大的贡献。

本文由 @产品 古德耐 原创发布于人人都是产品经理。未经作者许可,禁止转载

题图来自Unsplash,基于CC0协议

更多精彩内容,请关注人人都是产品经理微信公众号或下载App
