B端产品经理,拼的是「砍项目」?
供应链数字化从建设时代走向精益经营。文章拆解三个真实案例:Sats 叫停 5 亿 AI 调度、海程邦达压缩预算、Stolt 退回旧系统,提炼出项目取舍四步法,难点不在技术而在组织博弈。

我们看三组:供应链数字化真实案例。
案例一:Sats 叫停超前AI调度项目,优先保障履约底盘
新加坡物流巨头Sats曾计划投入5亿,打造一套毫秒级全链路AI调度中心。项目推进一年后直接叫停。
评估结论:模型足够炫酷,但距离仓储、航空货运一线落地太远,投入产出严重失衡。
最终方案:砍掉远期高成本探索项目,预算回流,优先守住仓储、干线、结算三大基础履约系统迭代。
结论:
前沿概念项目,在预算承压期,永远最先让步。
案例二:海程邦达主动压缩数字化预算,舍弃非核心可视化
原定7711万信息化项目,主动下调至5087万。
没有放弃数字化,而是策略取舍:砍掉大量定制大屏、非核心报表、高阶仿真预测,把资源全部集中打通仓‑运‑报关主数据。
上层锦上添花的体验,全部后置。
结论:数字化优先底座,花哨功能永远排在后面。
案例三:Stolt Tankers过度定制采购系统,最终退回老旧系统
远洋航运企业为船舶上线全新定制采购协同平台。
上线之后对接困难、船员学习成本高、系统频繁卡顿,每年高额维护费持续消耗成本。
最后管理层决策,暂停项目,回退旧系统。
一套一线不愿用、落地不了的系统,再先进,都是负债。
结论:数字化成败,不看功能强大,更看一线能不能落地。

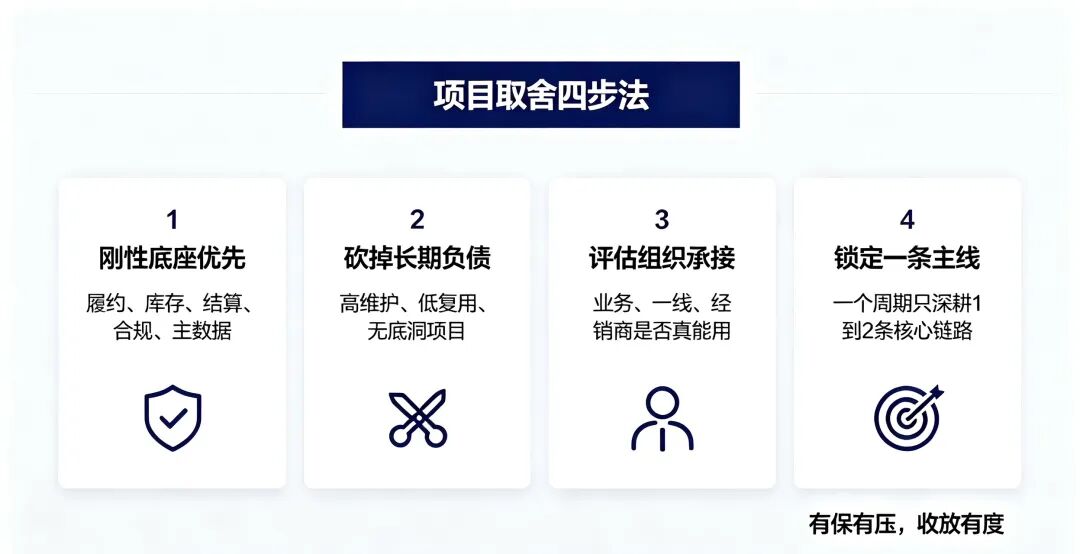

从案例里,可以提炼出一套可直接落地的项目取舍四步法

1. 区分刚性底座和弹性体验
履约、库存、结算、主数据是底盘,优先保障。
可视化大屏、个性化报表、高阶体验优化,属于弹性需求,可以延后、降级、暂停。
2. 区分短期收益和长期负债
部分项目上线好看,但每年都要高额二次开发维护。
短期收益有限,长期无底洞投入,优先砍掉。
3. 评估组织真实承接能力
系统上线只是开始。
仓库、工厂、经销商、一线员工能不能适应新流程,才是成败关键。
流程可以快速上线,组织习惯无法速成。
高估落地能力,就是项目最大的风险。
4. 锁定一条主线,拒绝遍地开花
一个周期只深耕1‑2条核心业务链路。
资源分散,什么都想做,最后什么都做不深。
取舍最大的难点,从来不是技术,而是组织博弈。
现实里通常会走向两个极端:
1.一刀切停掉所有创新,系统慢慢老化,丧失活力;
2.啥项目都舍不得砍,资源被摊薄,没实质性成果。
「供应链数字化」,从“建设时代”走向“精益经营时代”。扩张拼胆量,收缩拼认知。喧嚣时克制欲望,低谷时守住主线,方能穿越周期。
作者:曼话产品 公众号:曼话产品
本文由 @曼话产品 原创发布于人人都是产品经理。未经作者许可,禁止转载
题图来自作者提供
- 目前还没评论,等你发挥!

起点课堂会员权益
